Хід будівництва станом на 03 вересня 2026

03.09.2026

У серпні тривали роботи на будмайданчику клубного будинку La Manche. Протягом місяця у всіх секціях виконали значний обсяг із запланованого:

Секція 1:

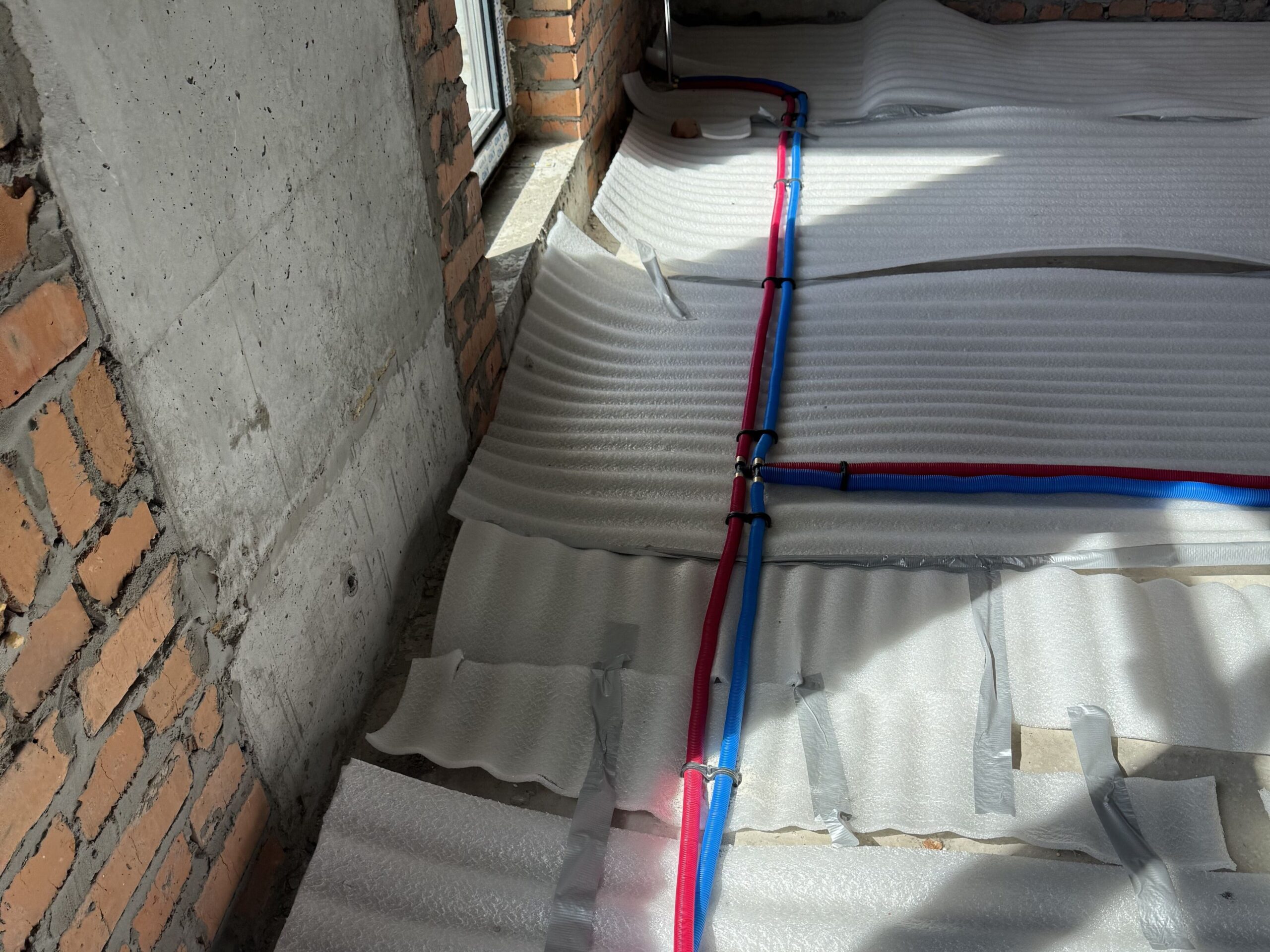

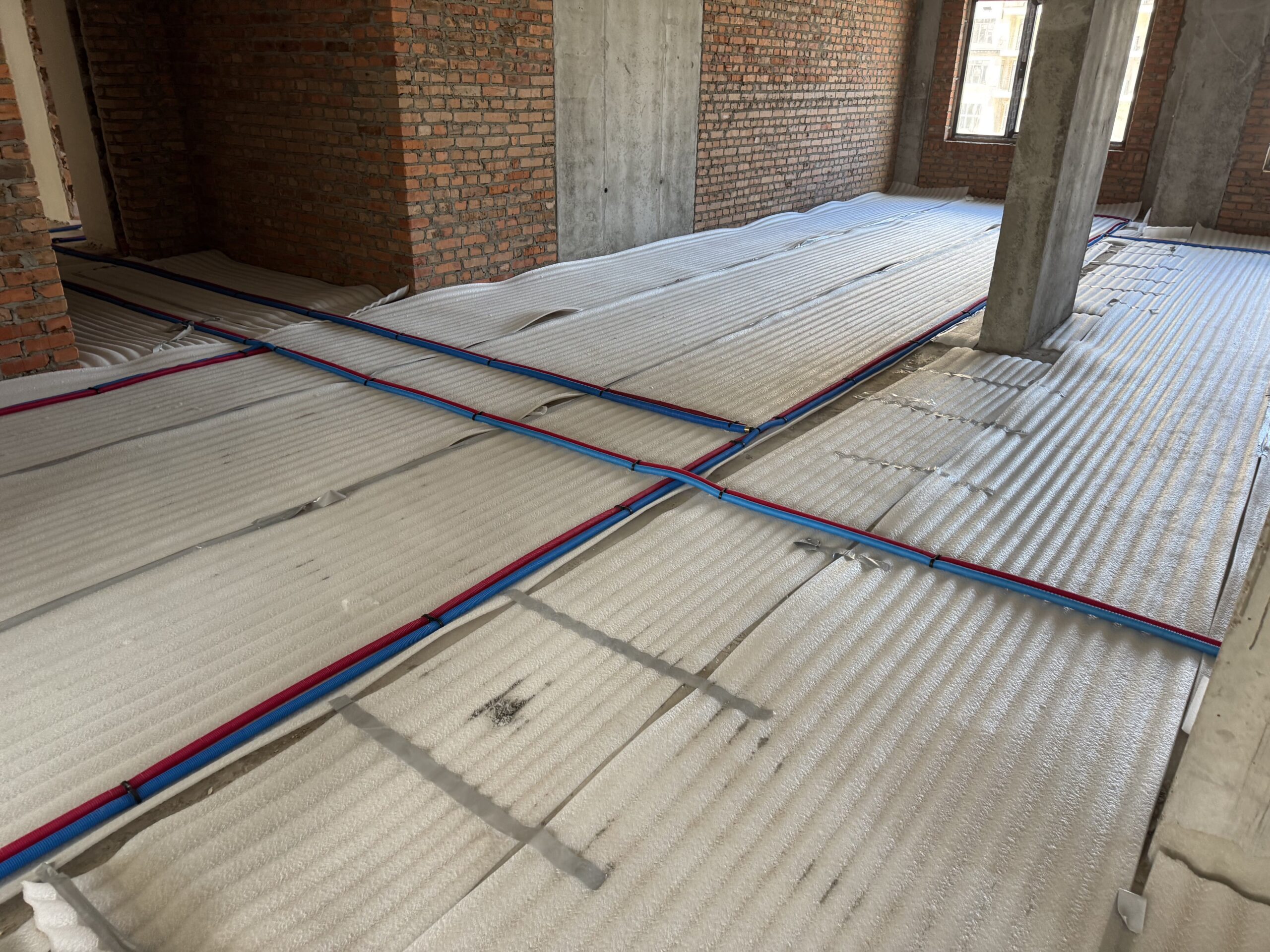

- виконано поквартирне прокладання труб водо- і теплопостачання та стяжку підлоги з 2 по 7 поверхи

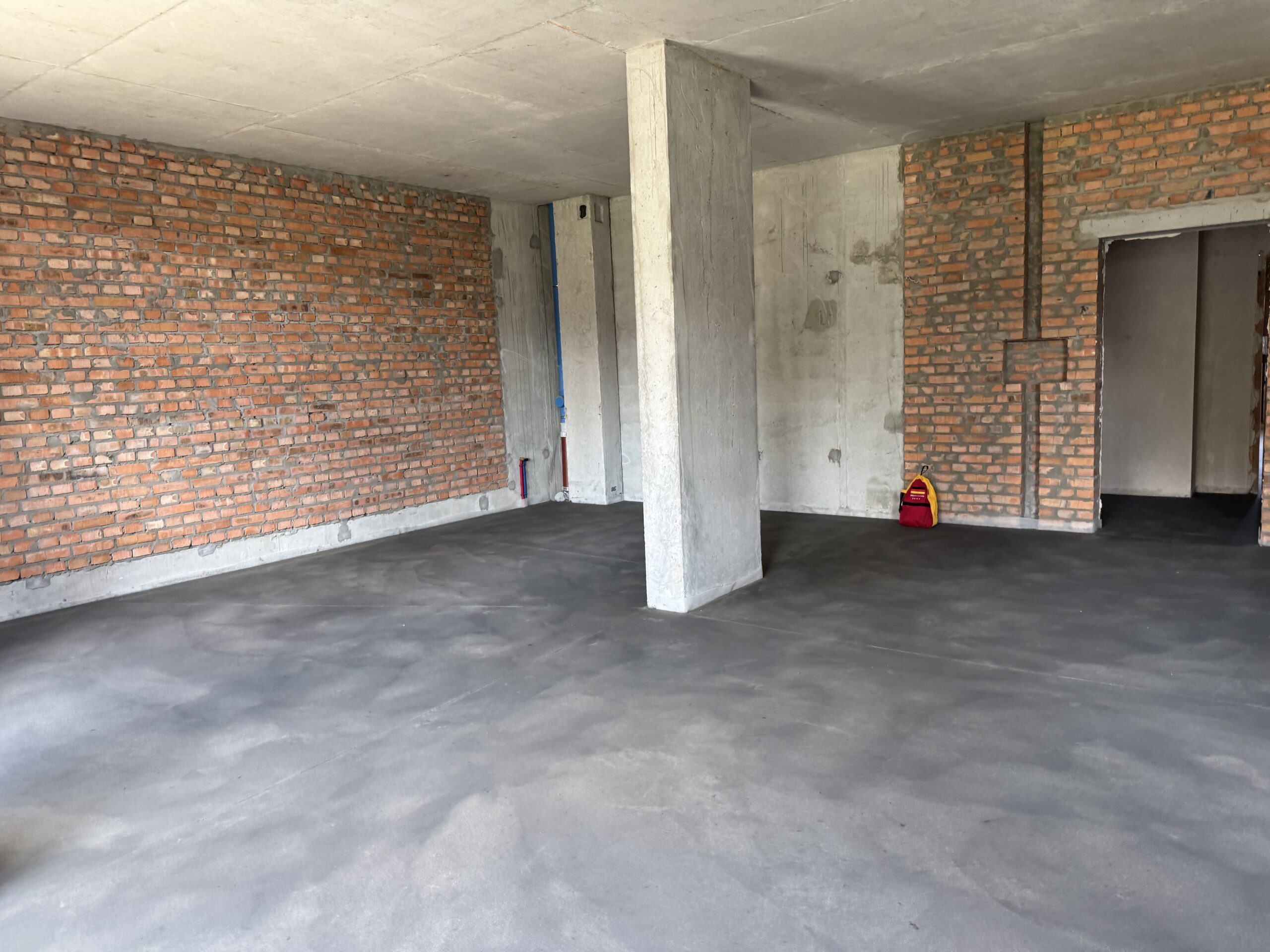

- виконано стяжку в трансформаторній на відмітці -3.900 (-1 поверх)

Секція 2:

- виконано поквартирне прокладання труб водо- і теплопостачання з 2 по 7 поверх

- почалося укладання цементно-піщаної стяжки

Секція 3:

- змонтовано квартирні двері, а також технічні двері та люки прихованого монтажу з 2 по 8 поверх

Секція 4:

- триває утеплення низу балконів мінеральною ватою з 3 по 9 поверх

- триває утеплення торців балконів полістиролом

- виконано гідроізоляцію балконів та встановлено воронки для дощової каналізації з 2 по 8 поверх

Секція 5:

- виконано монтаж декоративних елементів навколо дверних і балконних блоків, а також декоративне штукатурення і фарбування низів балконів з 3 по 8 поверхи.
