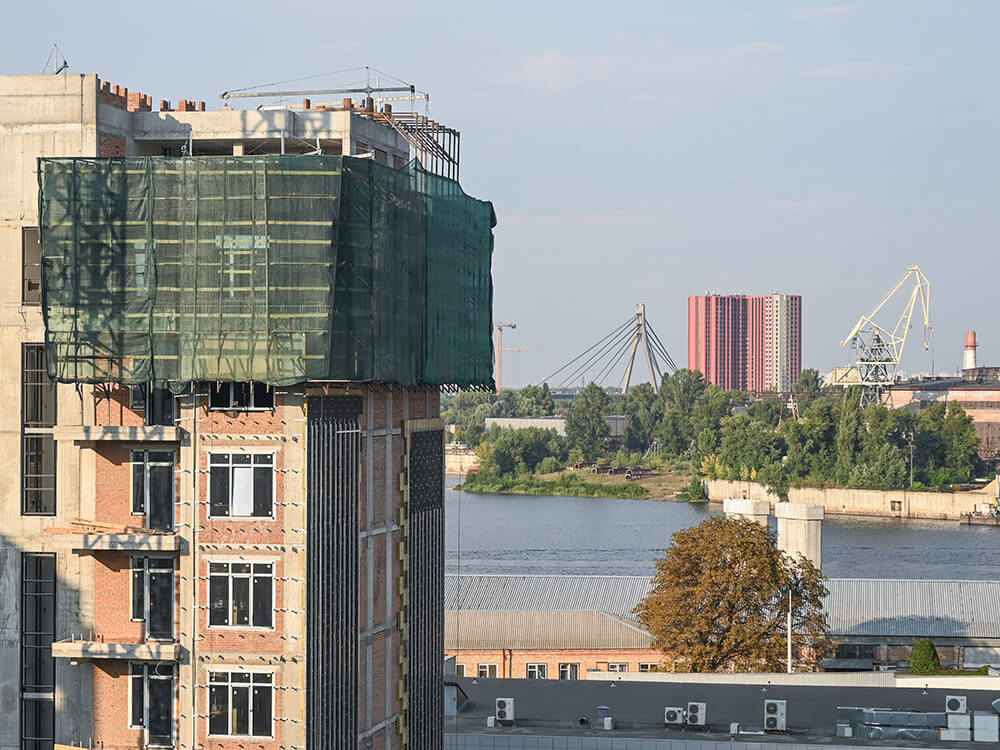

Актуальна інформація про хід будівництва клубного будинку La Manche на Подолі.

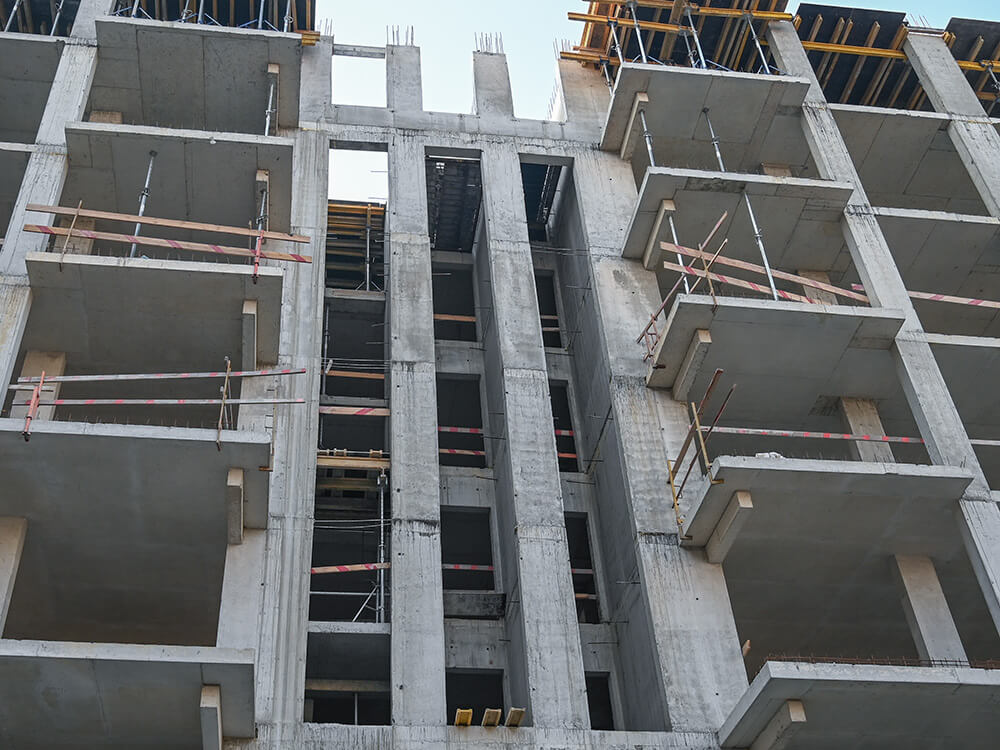

1 секція - завершуються бетонні роботи на 8-му поверсі

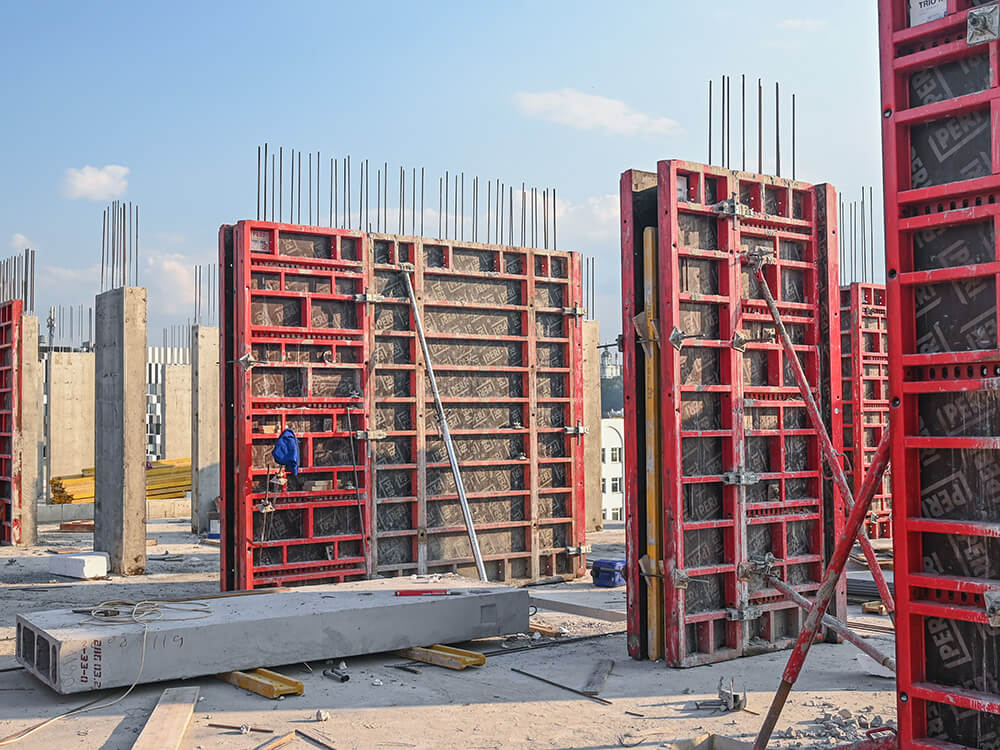

2 секція - вертикальні конструкції 8-го поверху виконанні на 100%

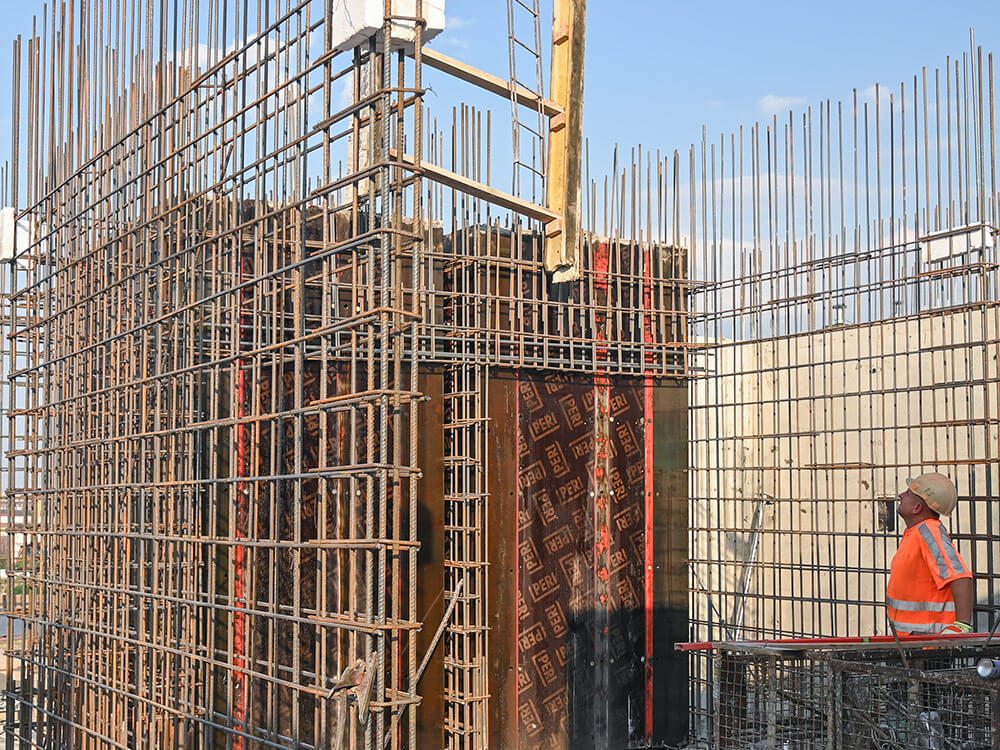

3 секція - триває армування вертикальних конструкцій 8-го поверху

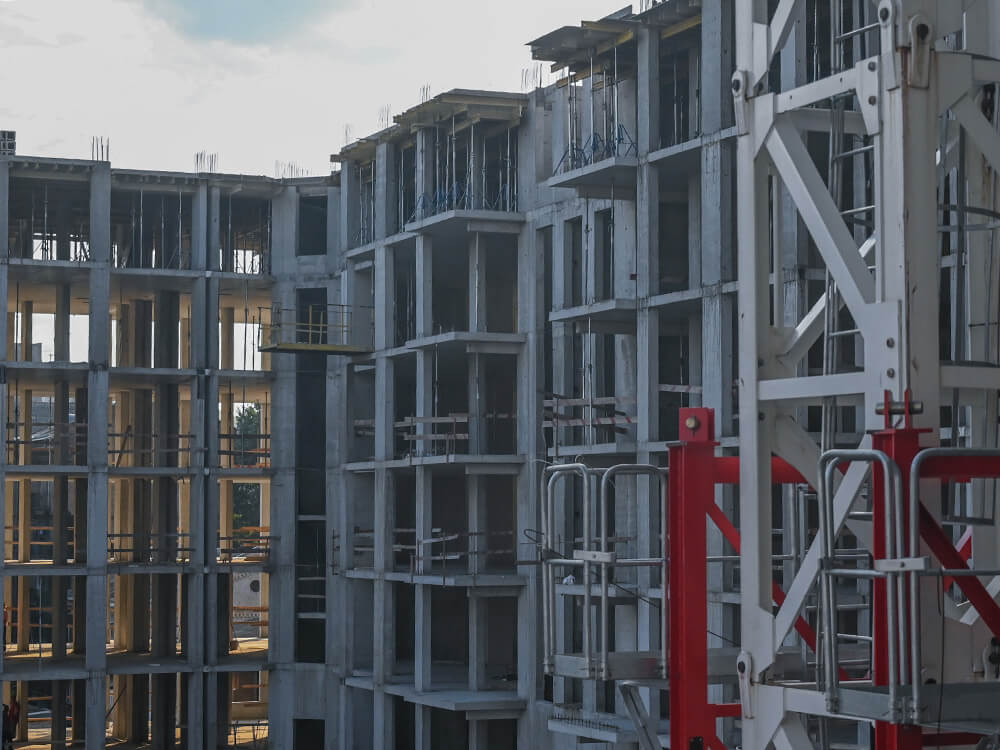

4 секція - закінченні бетонні роботи над плитою перекриття над 7-мим поверхом, активно виконується армування вертикальних конструкцій

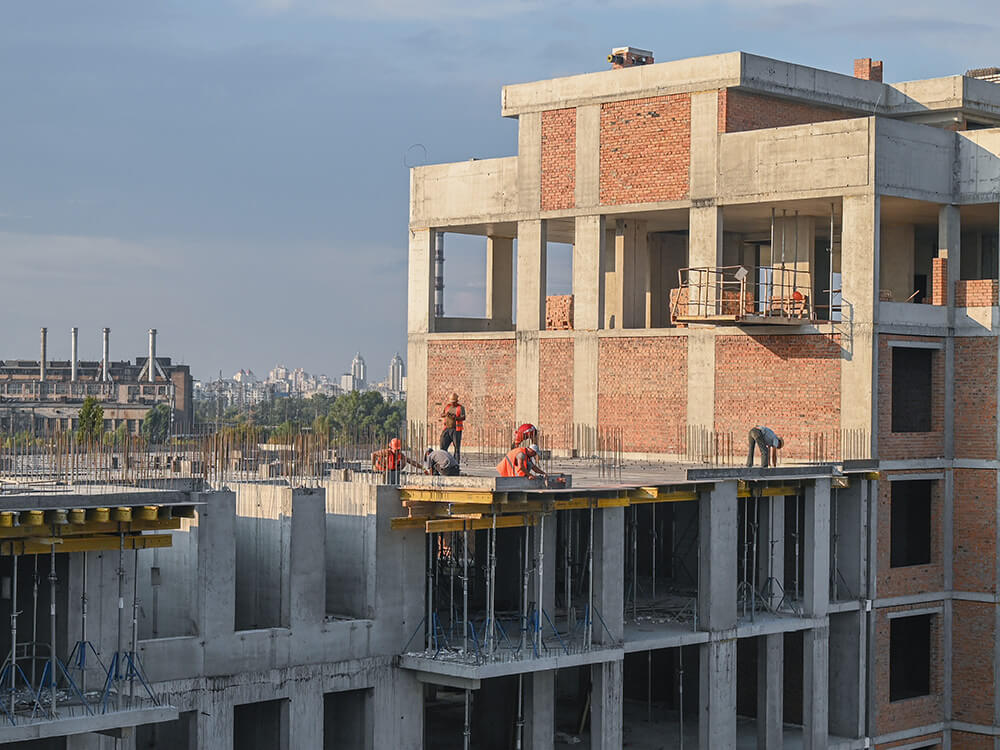

5 секція - скління на всіх поверхах виконане на 50%, завершується роботи з укладання цегляної кладки

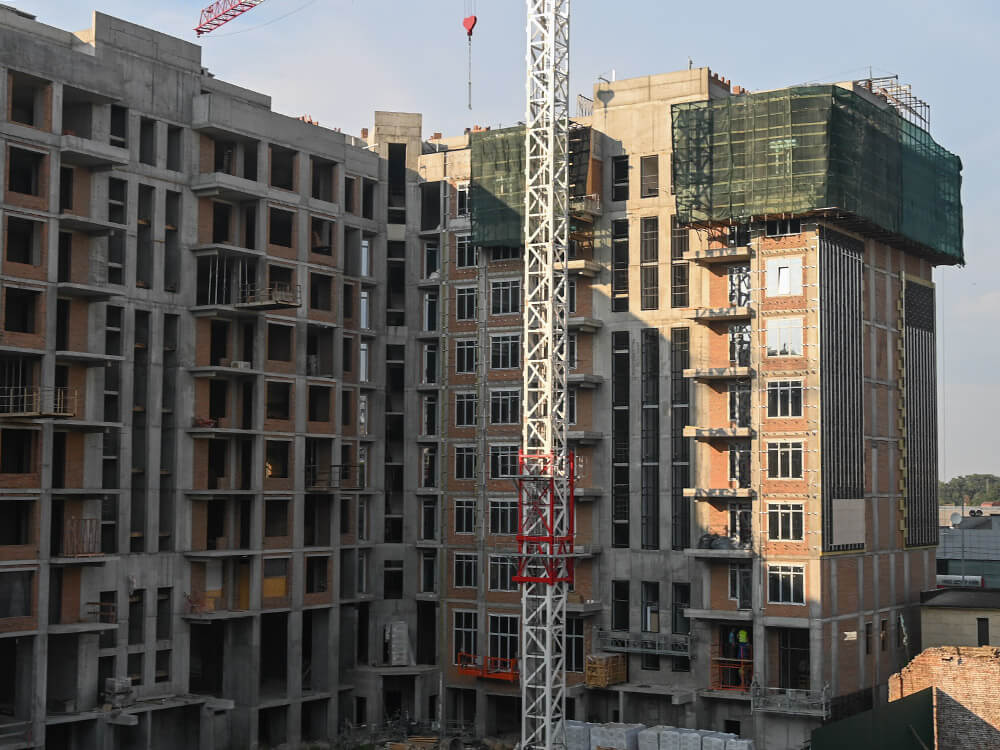

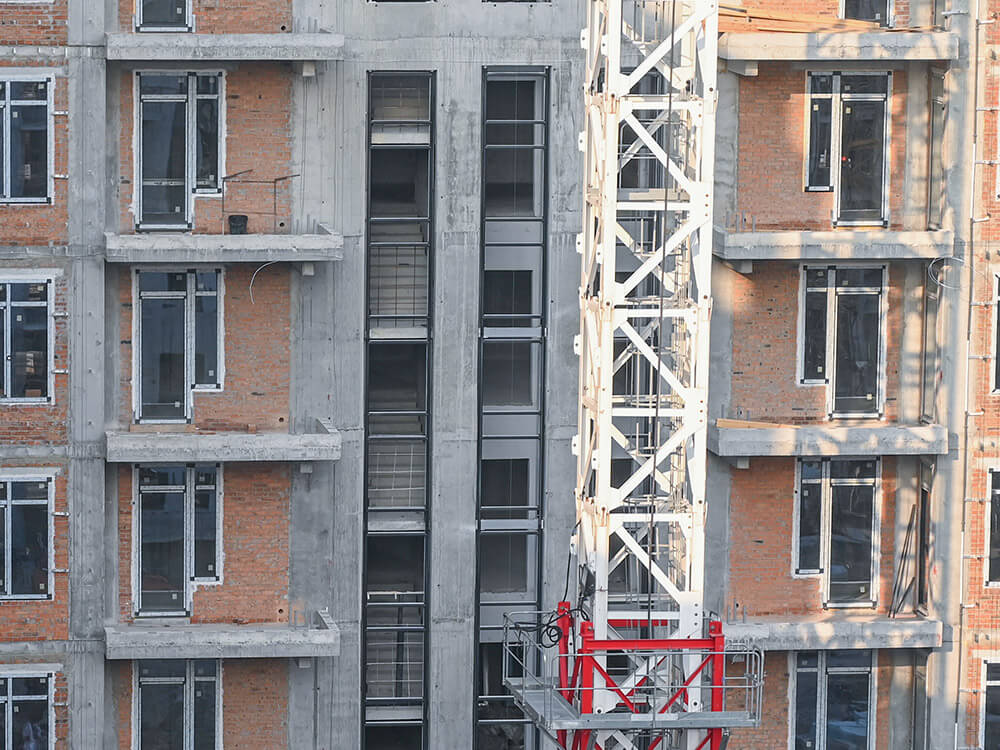

6 секція - триває облаштування інженерних мереж та роботи з утеплення майбутніх помешкань мешканців будинку

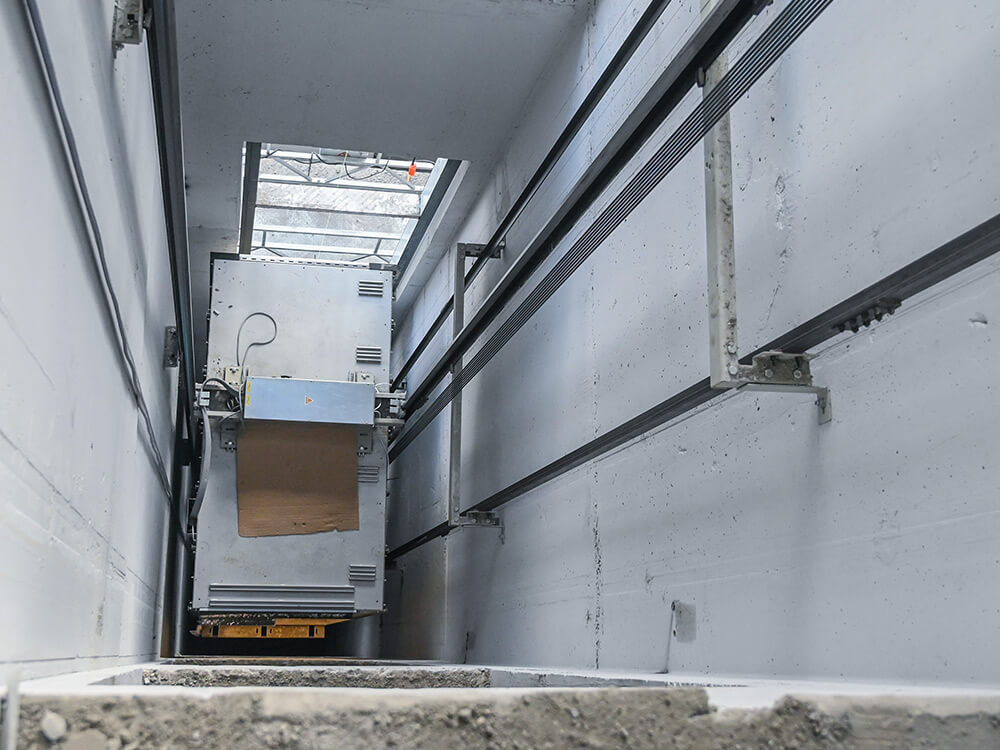

7 секція - облаштування фасаду на фінальному етапі, чистова стяжка підлоги виконана на всіх поверхах. Триває монтаж ліфтового обладнання
