Щоденник будівництва La Manche от 02.07.2021
Прогрес будівництва клубного будинку LA MANCHE.

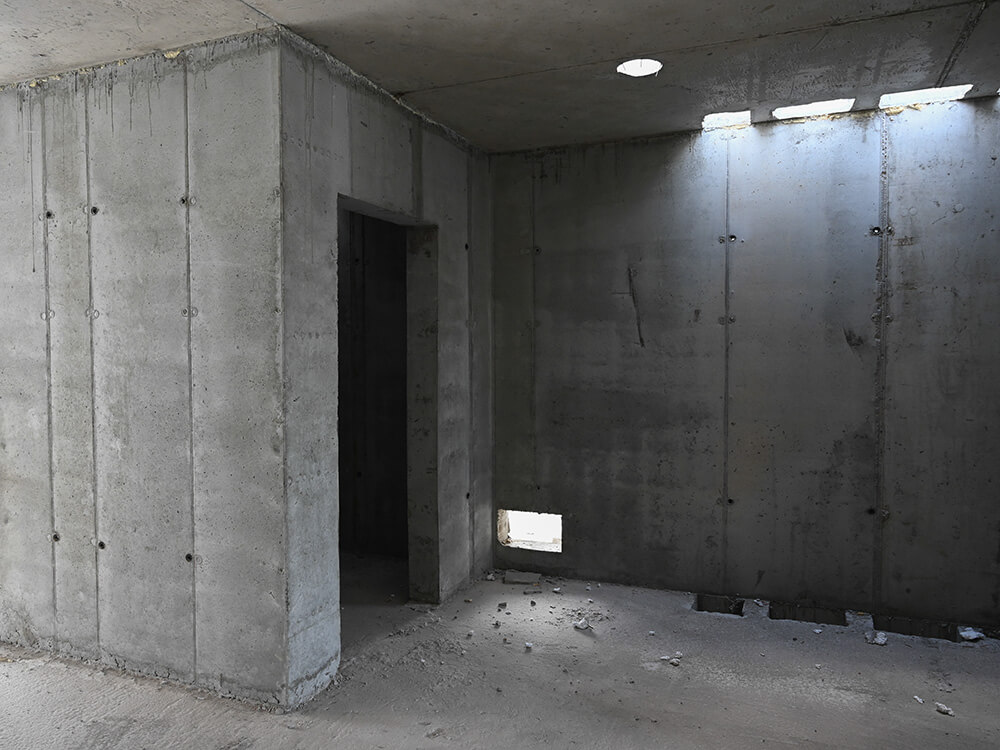

В секціях 1 і 2 - плита перекриття над 4-м поверхом готова на 100%.

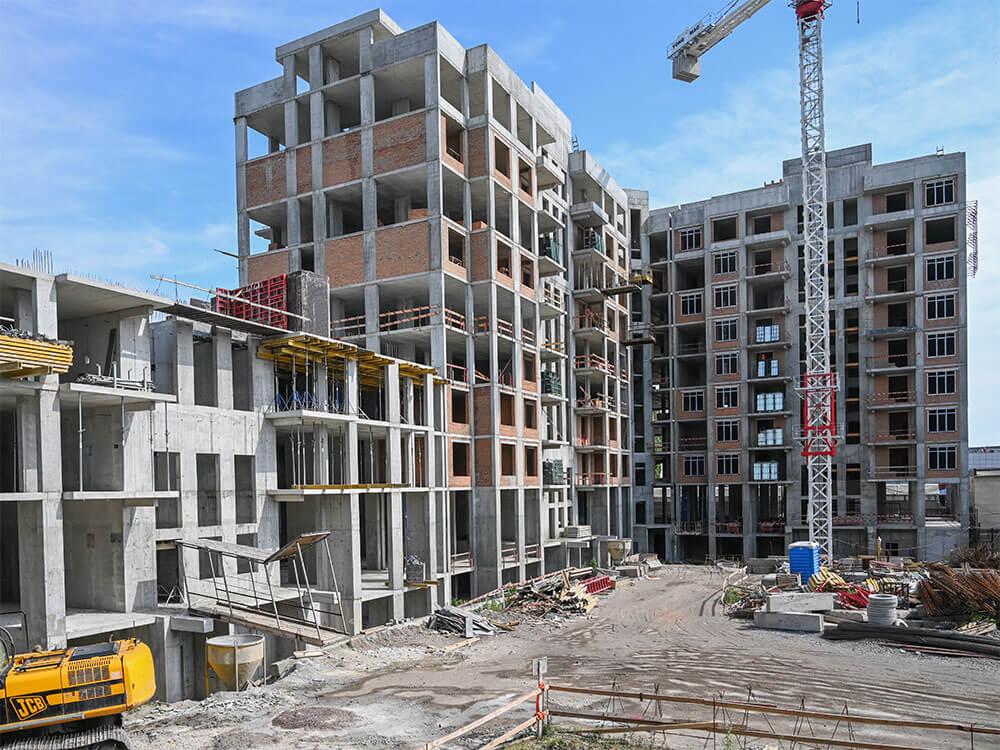

У секції 3 - виконуємо армування плити перекриття на 4-му поверсі.
У секції 4 - забетонували вертикальні елементи 4-го поверху на 85%.

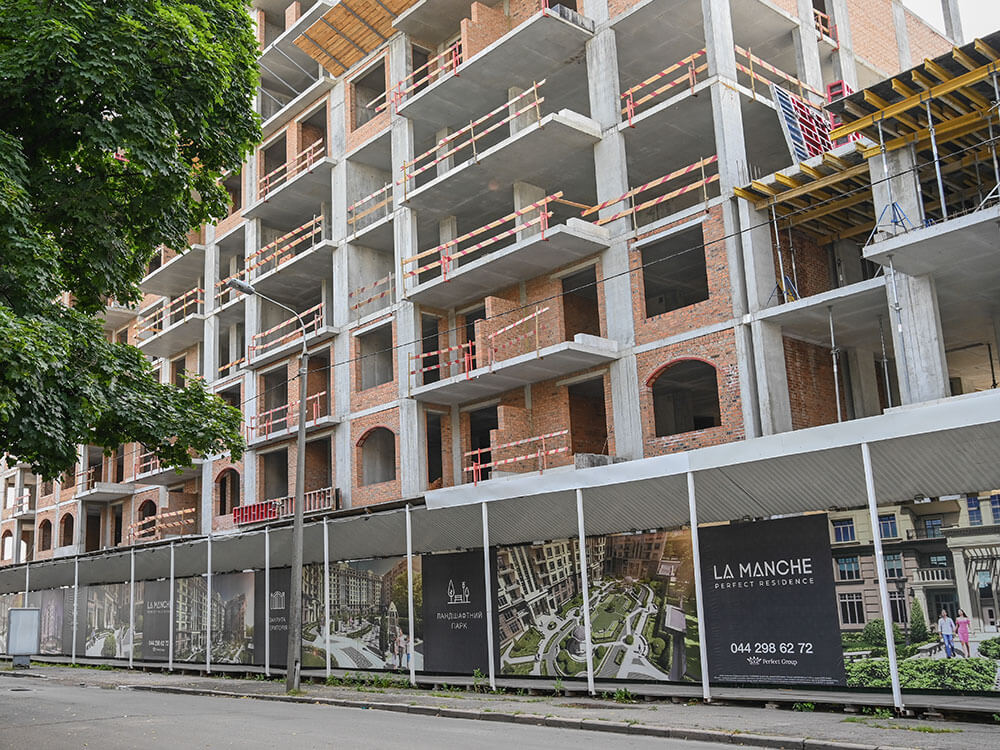

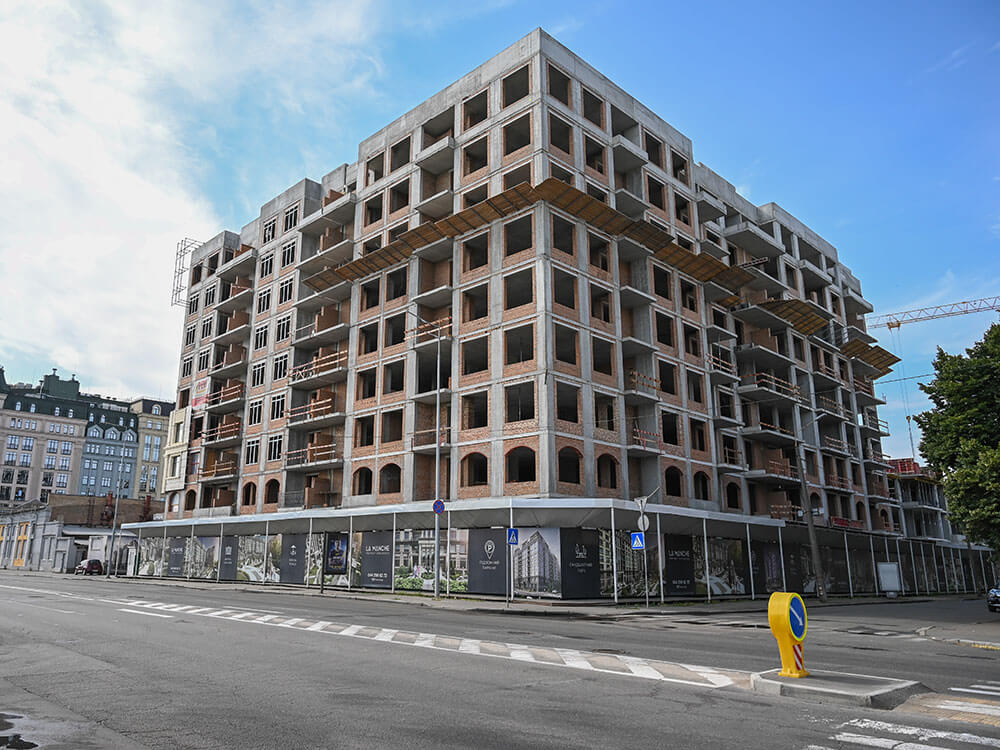

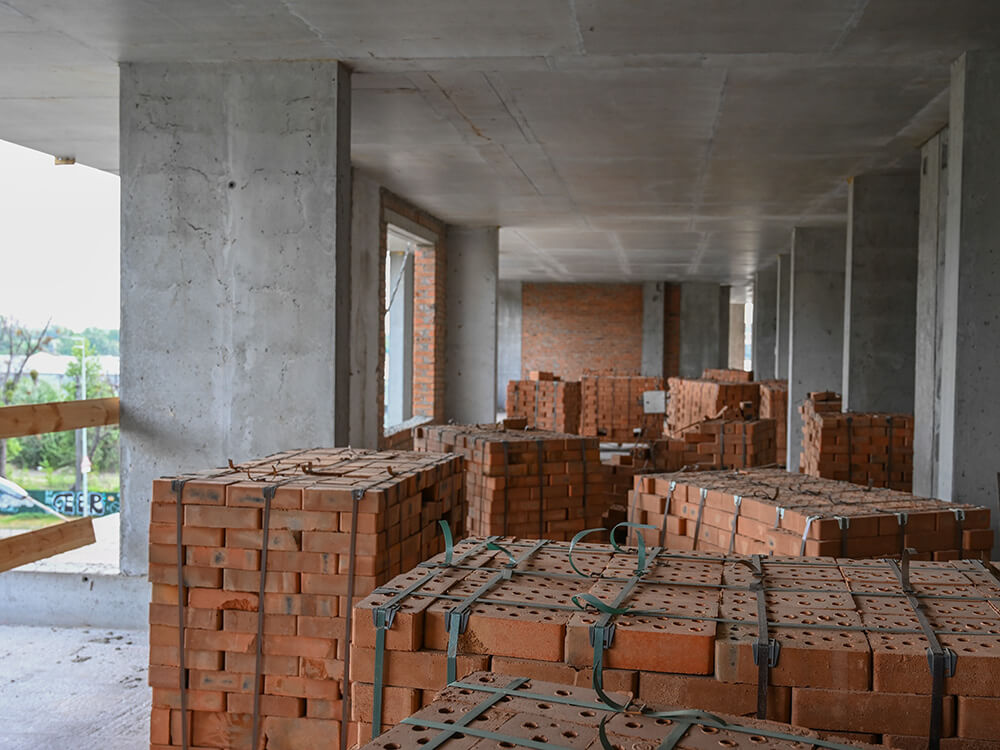

В секціях 5 і 6 - цегляну кладку 6-го поверху виконали. Кладка 7-го і 8-го поверхів в процесі. Монолітні роботи виконали.

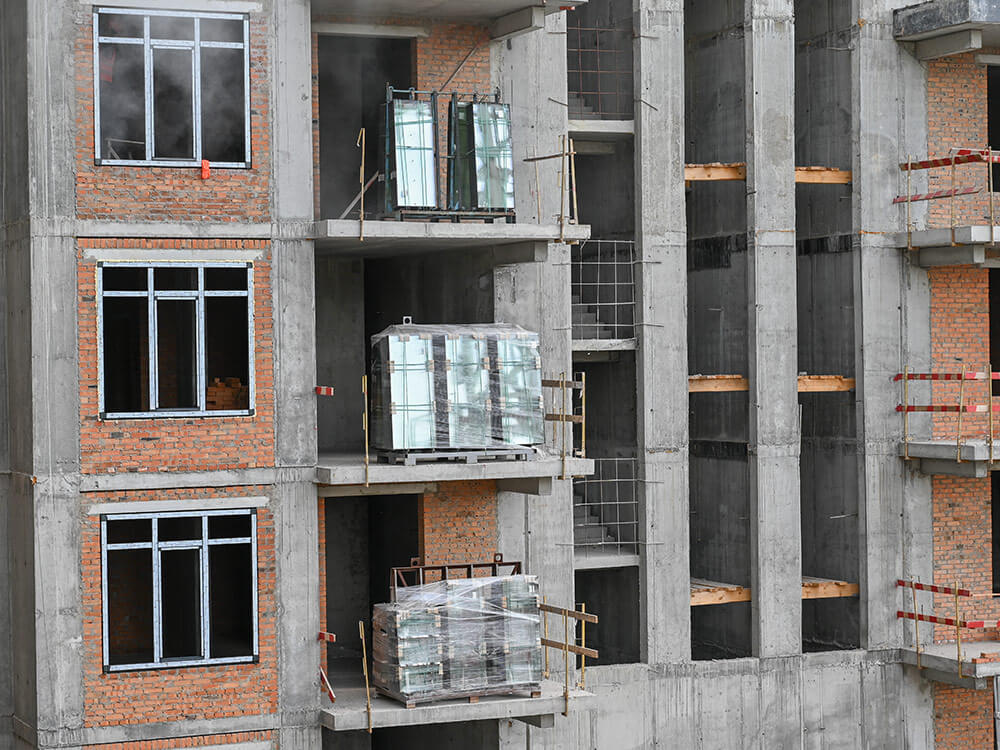

У секції 7 - монолітні роботи і цегляна кладка повністю закінчені. Вентиляційні блоки вже вивели на дах. Покрівельні роботи ще ведуться. Виконується скління на рівні 9-го поверху.
