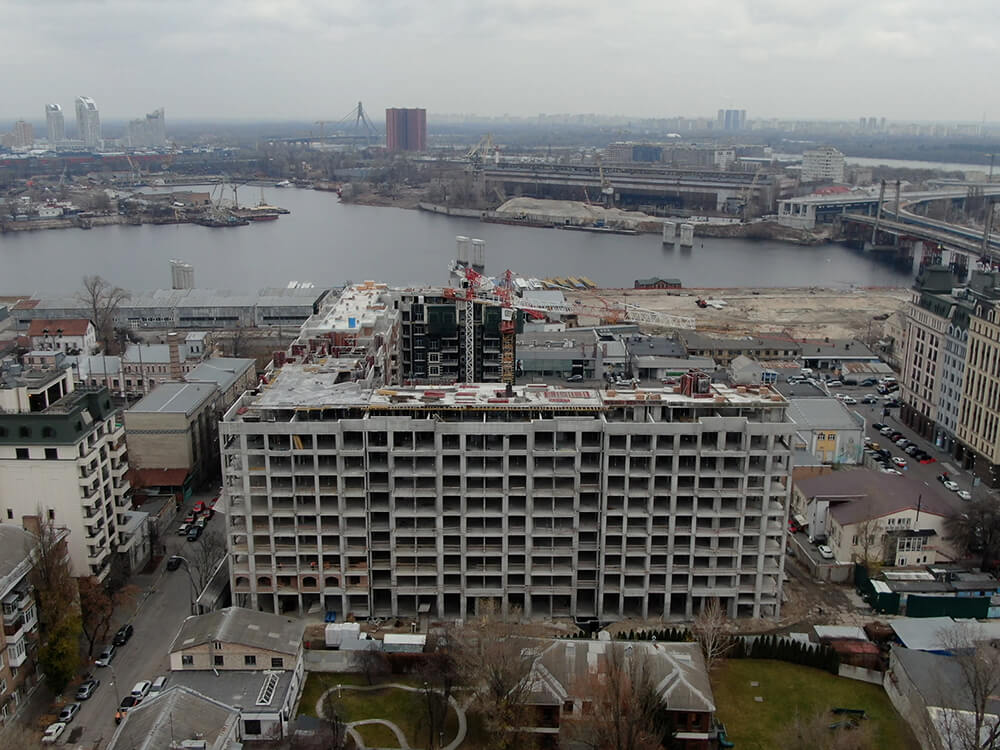

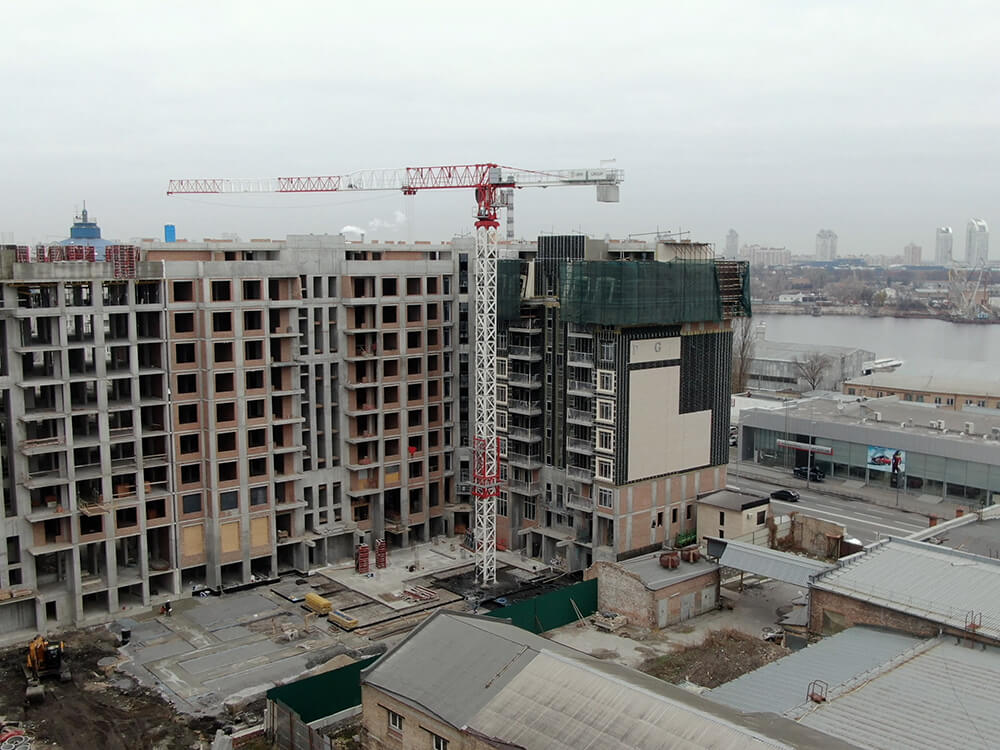

Актуальная информация о ходе строительства клубного дома LA MANCHE по состоянию на 1.12.2021
1 секция – все монолитные работы завершены. Продолжается обустройство кровли
2 секция – завершается обустройство монолитных парапетов и монтаж вентиляционных блоков
3 секция – завершаются монолитные работы плиты перекрытия 10-го этажа
4 секция – продолжается армирование вертикальных конструкций котельной и кирпичная кладка наружных стен 2-3-го этажа.
5 секция – завершение кладочных работ
6 секция – обустройство металлической кровли 8-9-го этажей. Выполняется гидроизоляция балконов и их стяжка.
7 секция – продолжаются фасадные работы
