Клубный дом La Manche стабильно движется к завершению. В июле на объекте выполнили немало внутренних работ, в частности:
Секция 1:

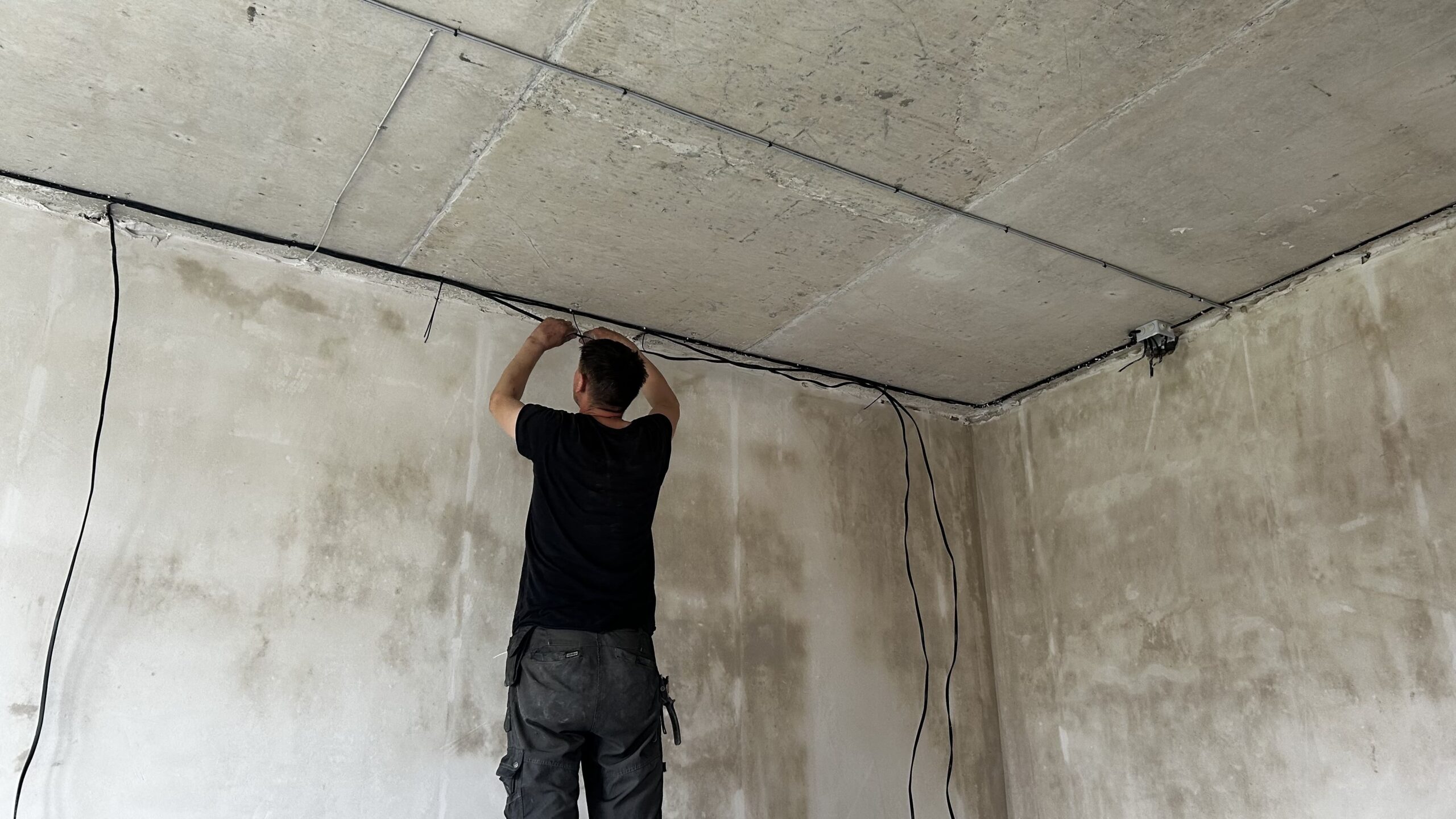

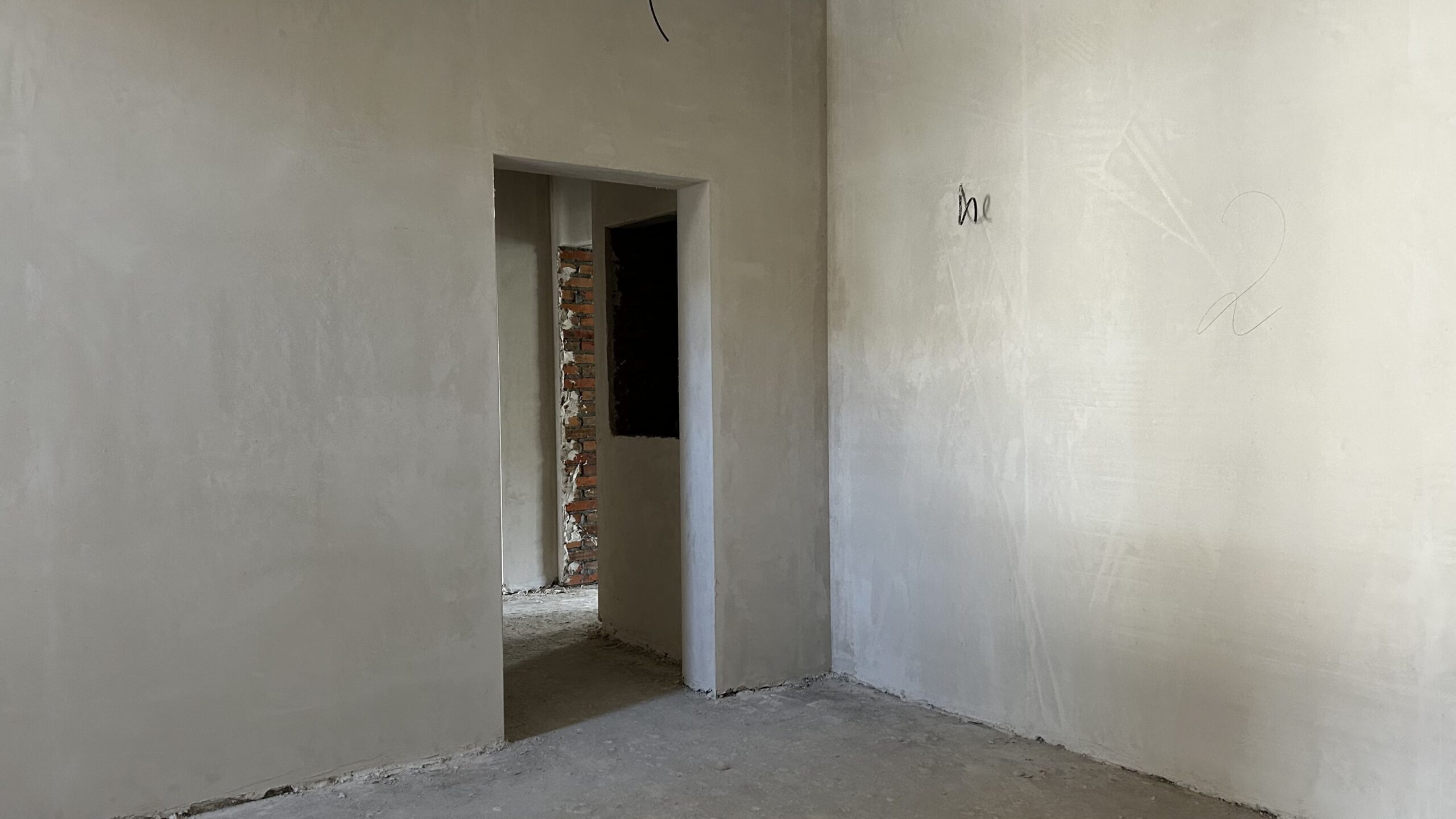

- выполнена штукатурка стен МОП (мест общего пользования) с 2 по 10 этажи

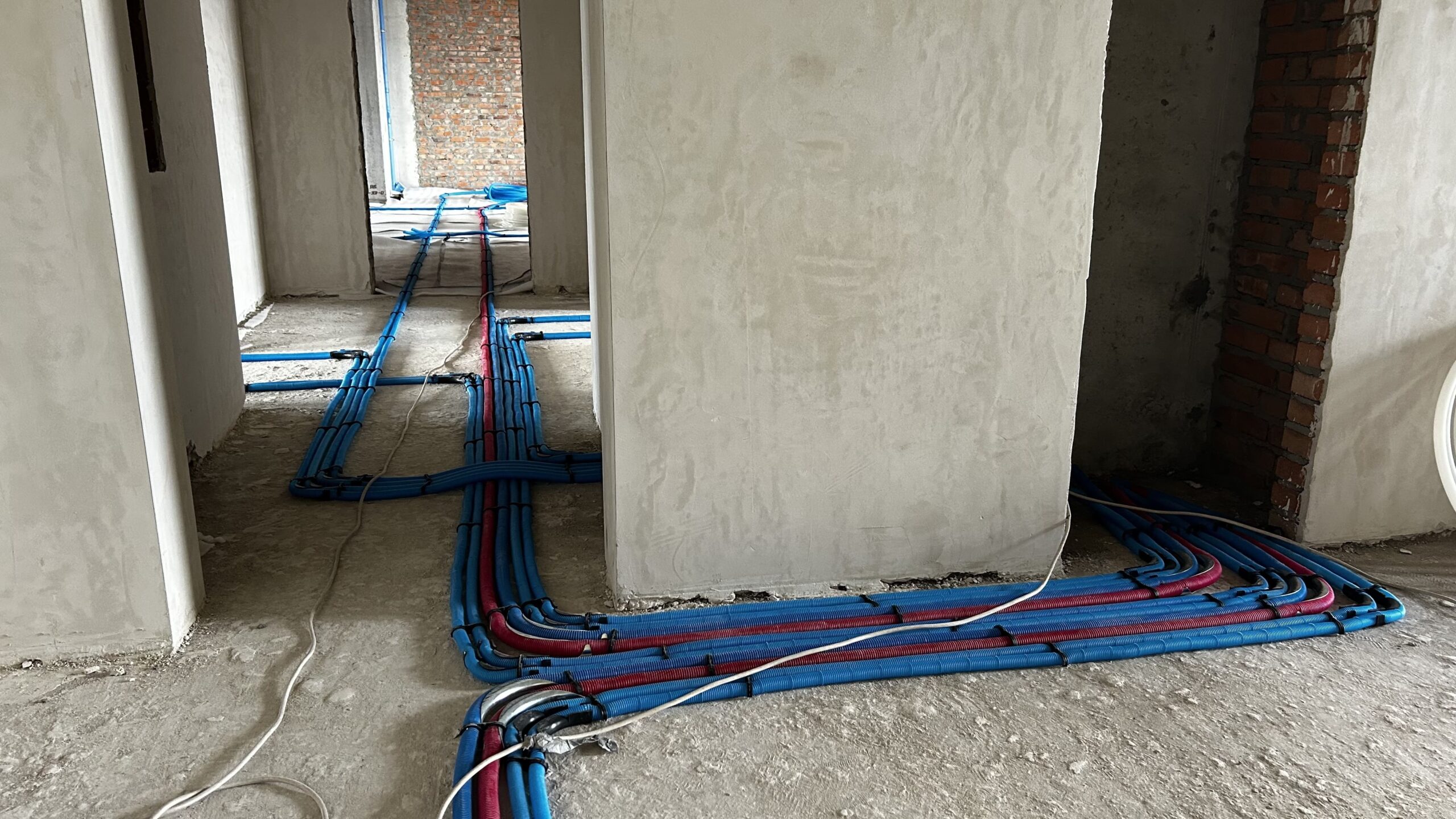

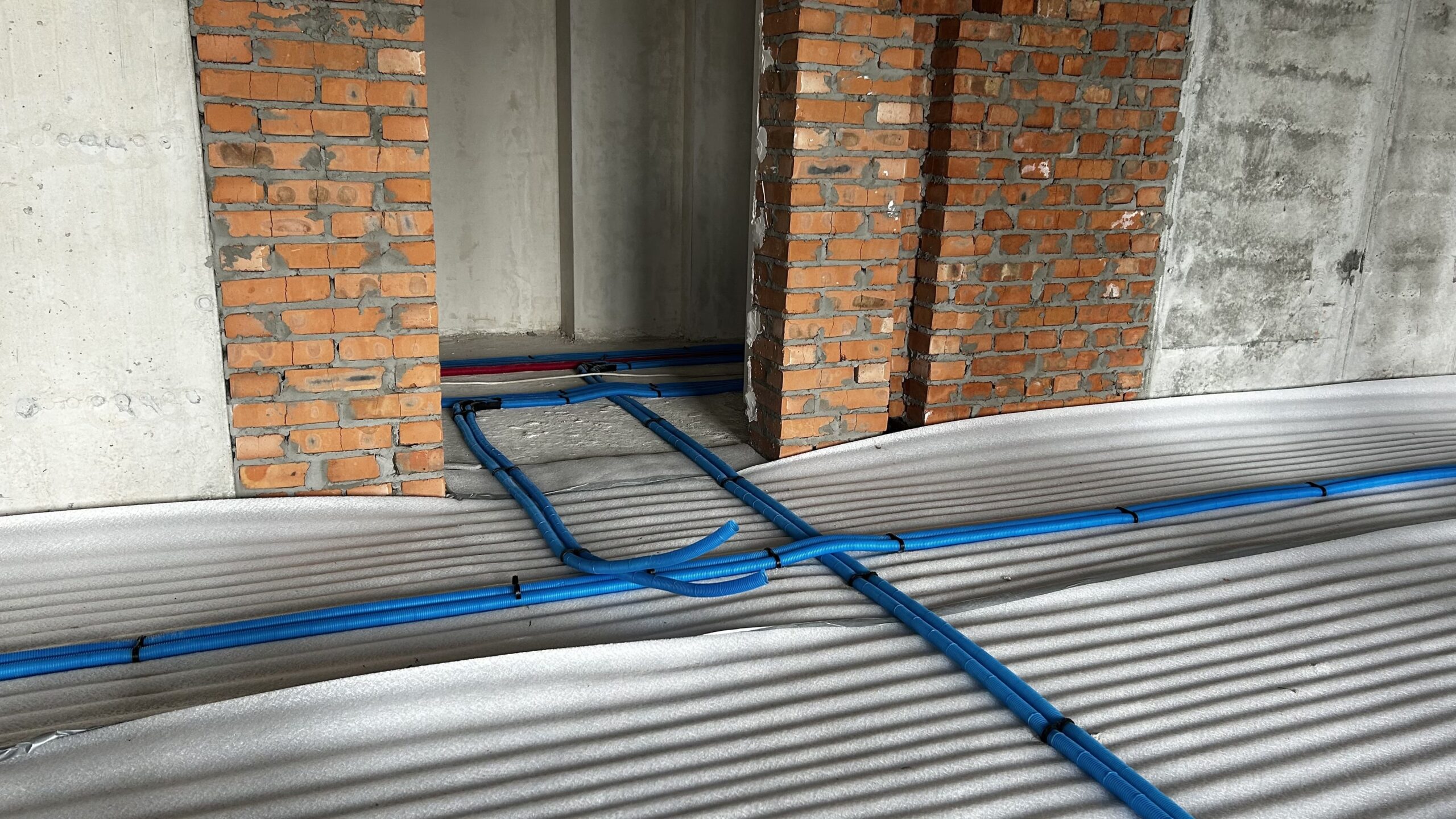

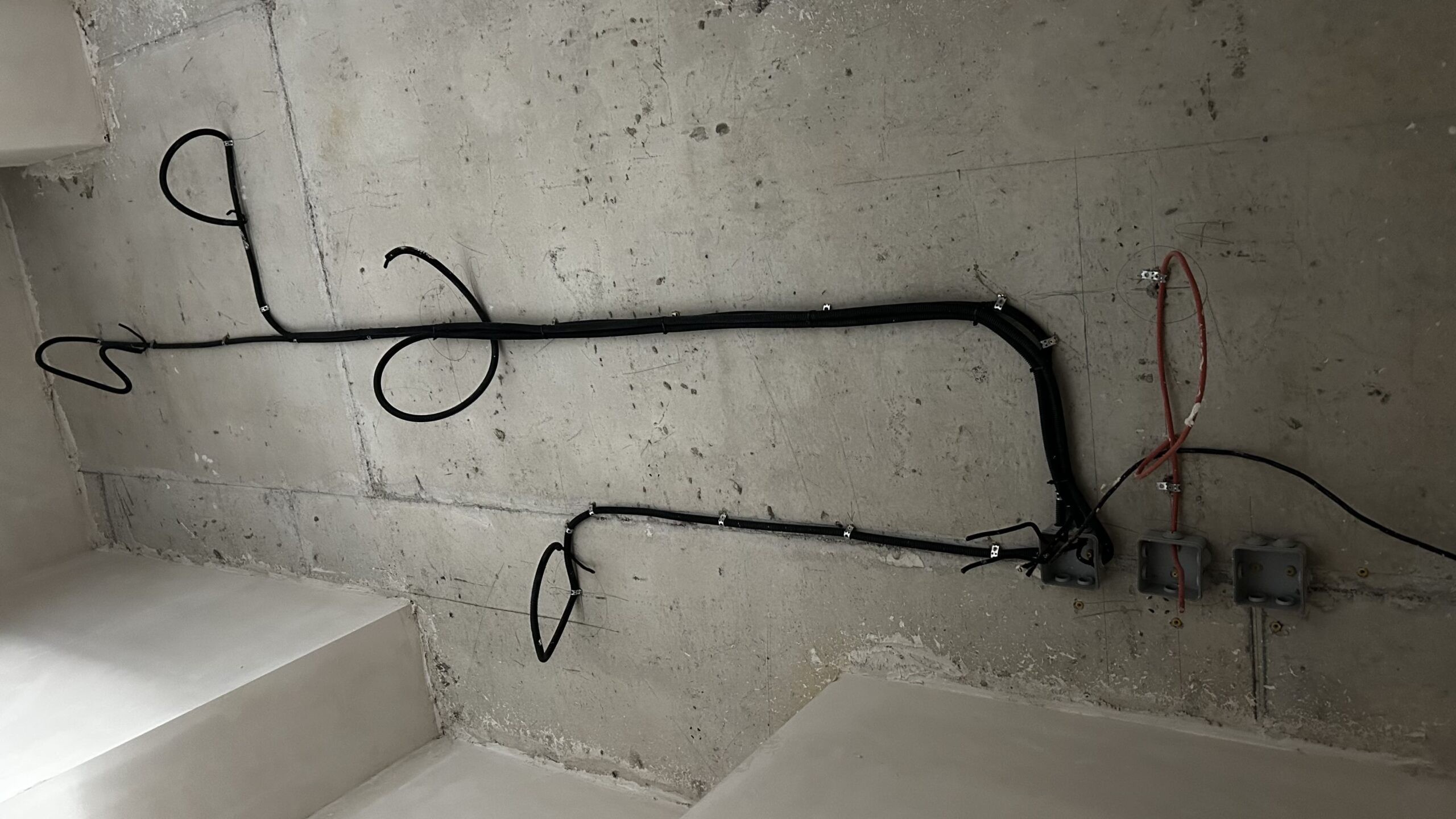

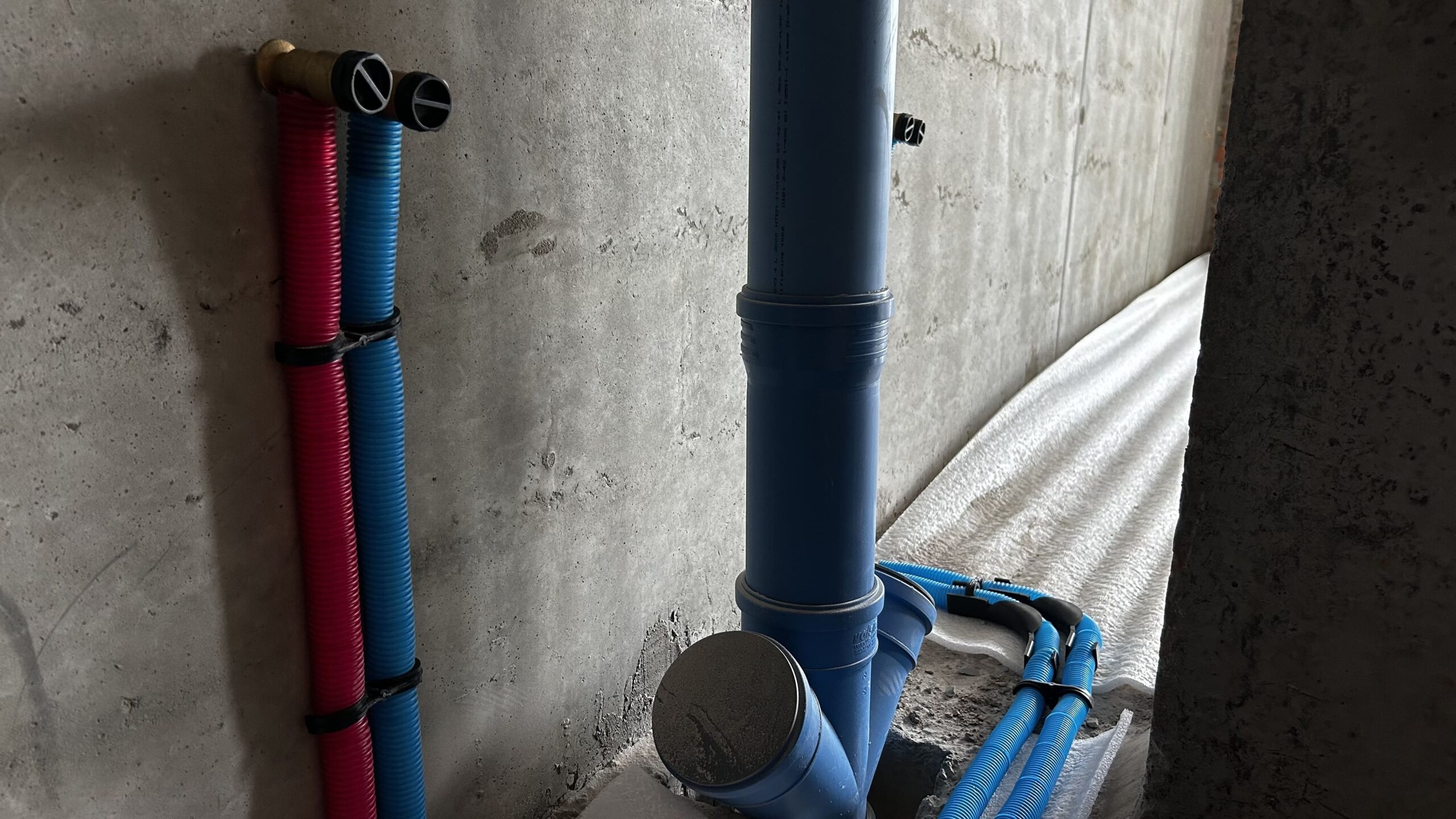

- горизонтальная разводка труб водоснабжения и отопления в гофре с 2 по 10 этажи
Секция 2:
- завершена штукатурка стен МОП до 2 этажа
Секция 3:

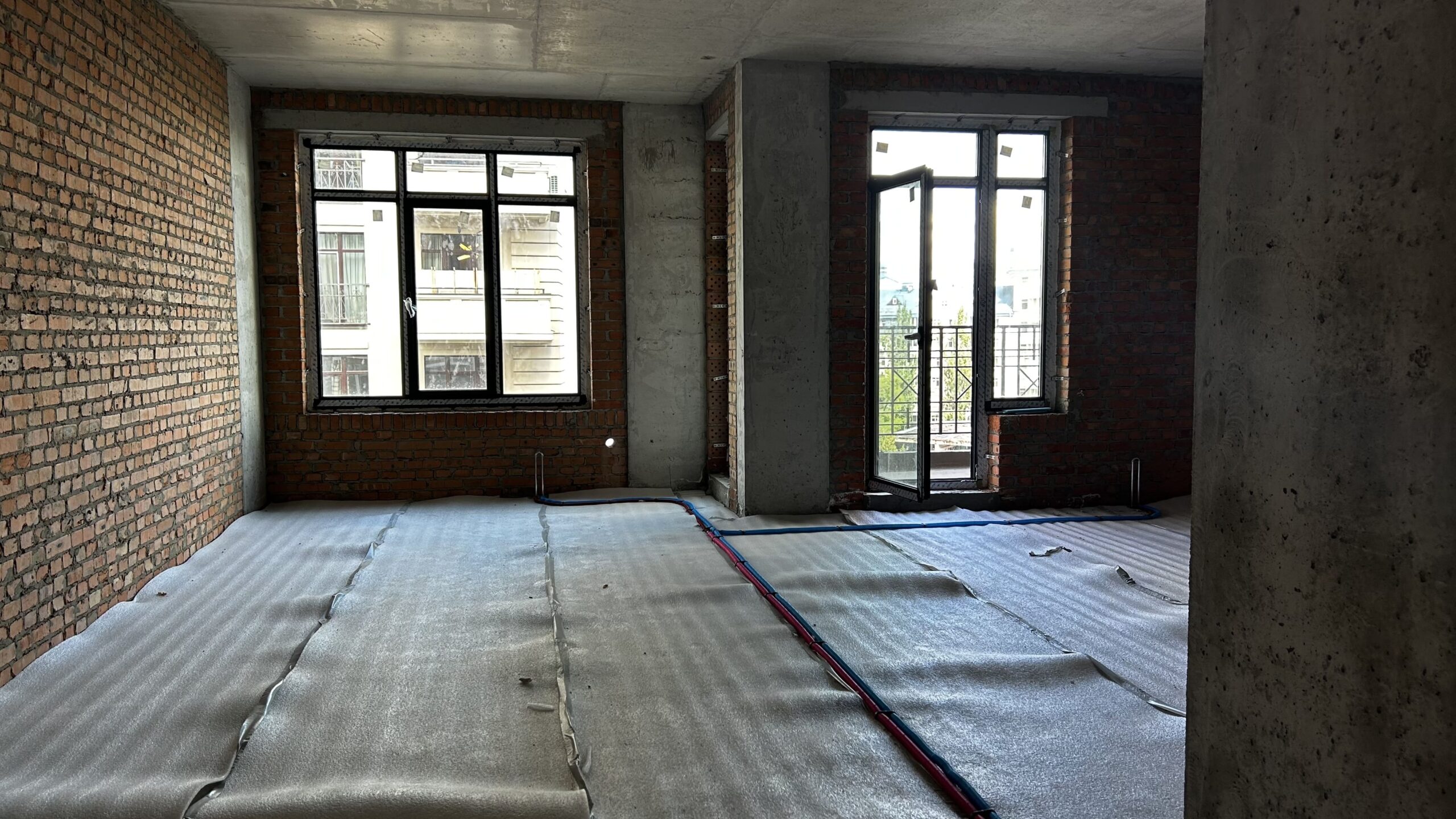

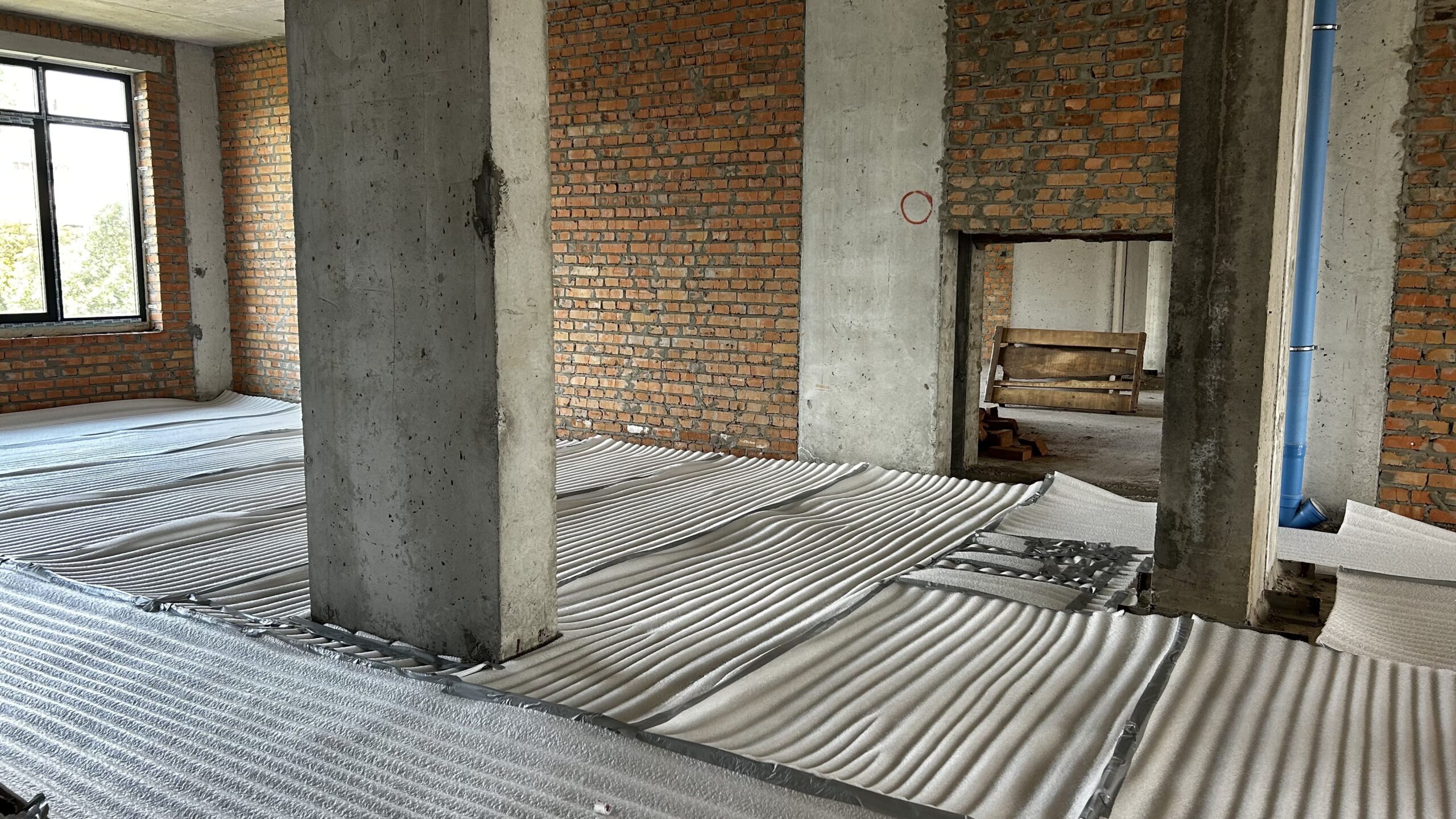

- выполнена цементно-песчаная стяжка с 10 по 2 этажи
Секция 4:
- продолжается гидроизоляция балконов со стороны ул. Щекавицкой

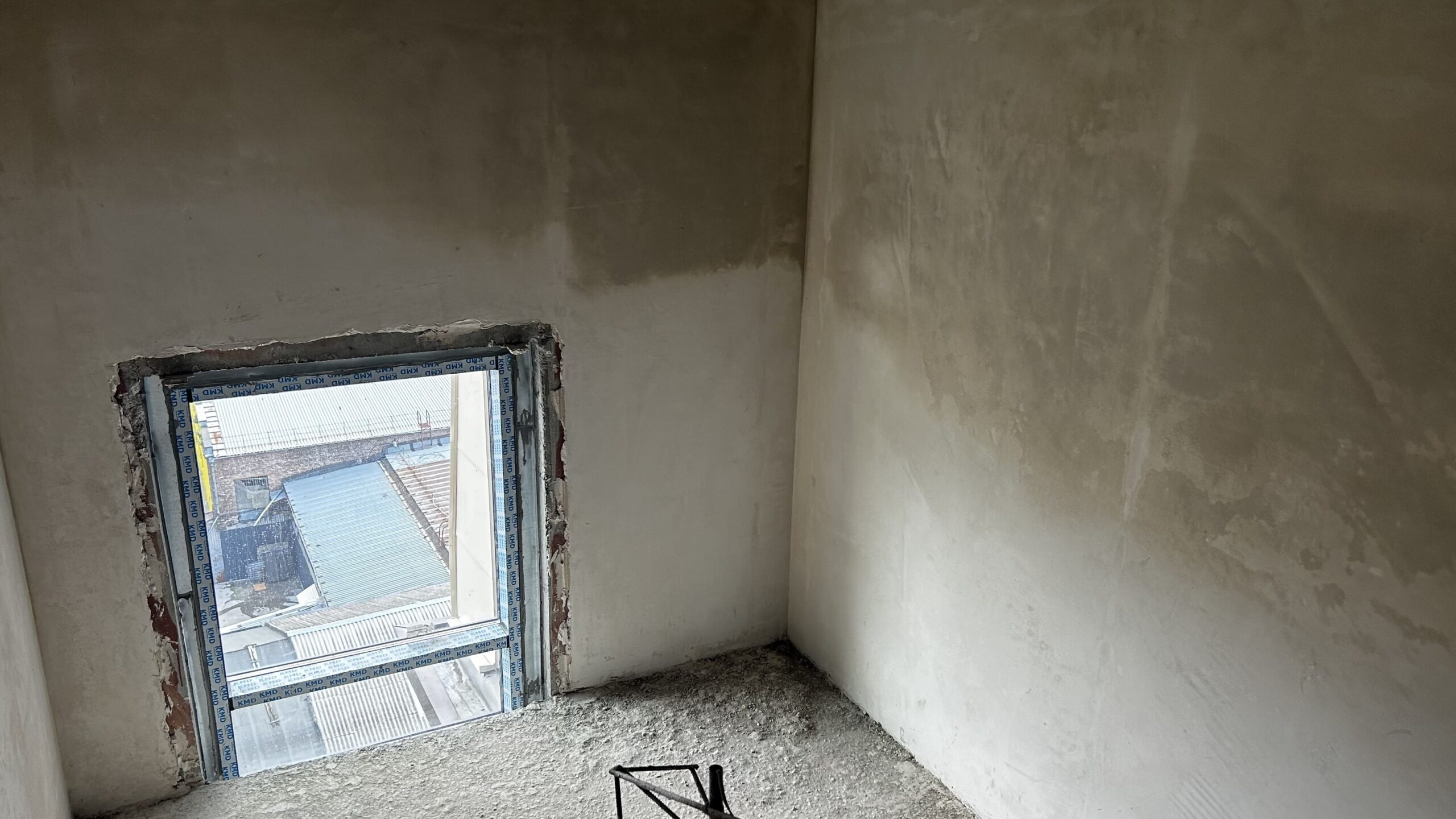

- выполнено утепление вокруг окон, балконов и на фасаде
- продолжается укладка плитки на фасаде, балконах и парапетах
- выполнена установка декоративных элементов на балконах с 3 по 7 этажи
