Ход строительства по состоянию на 08 июня 2026

08.06.2026

Хотя здание получило внешние повреждения в результате российского обстрела, внутренние работы велись по графику. За май 2026 года:

Секция 5:

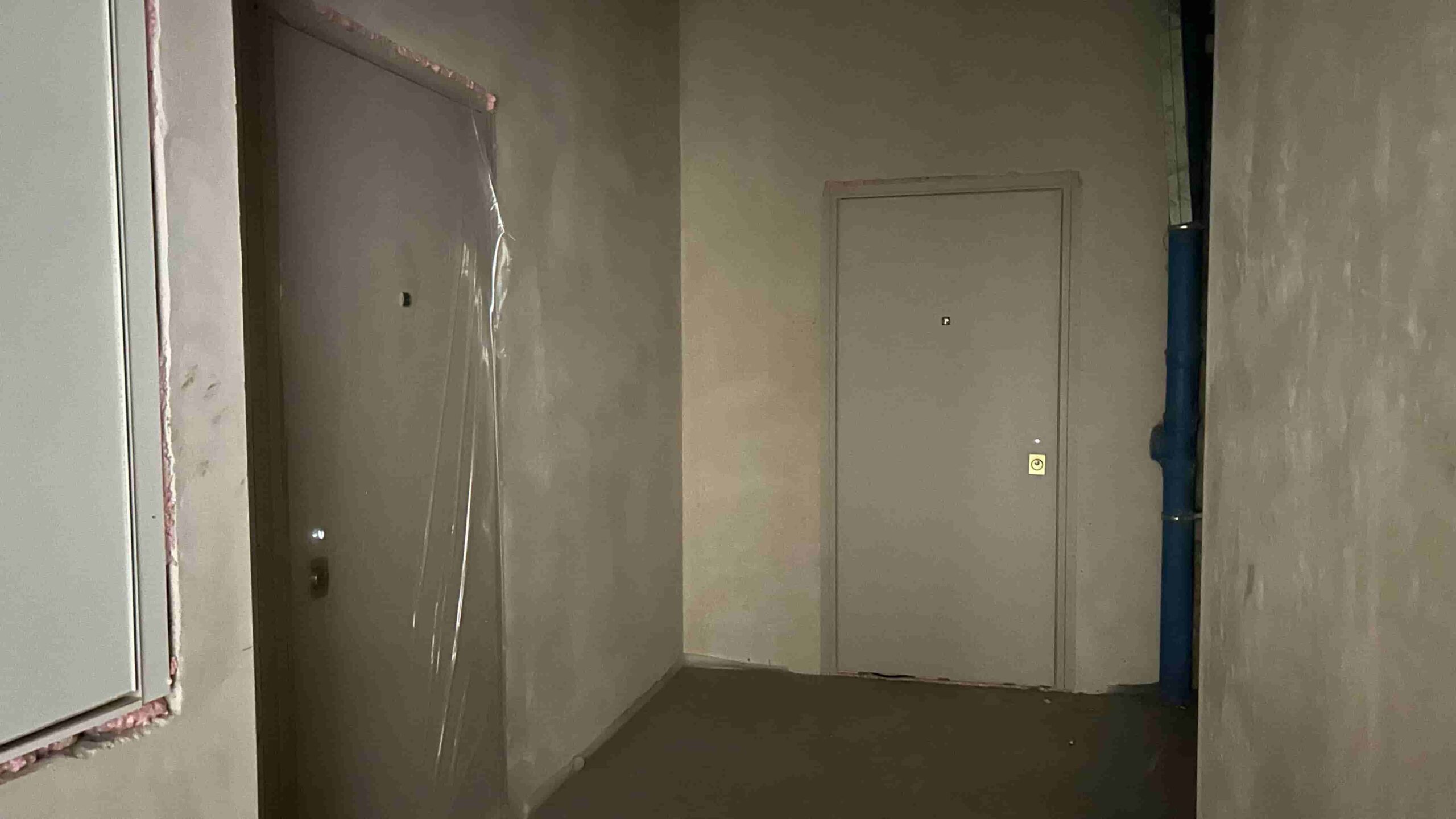

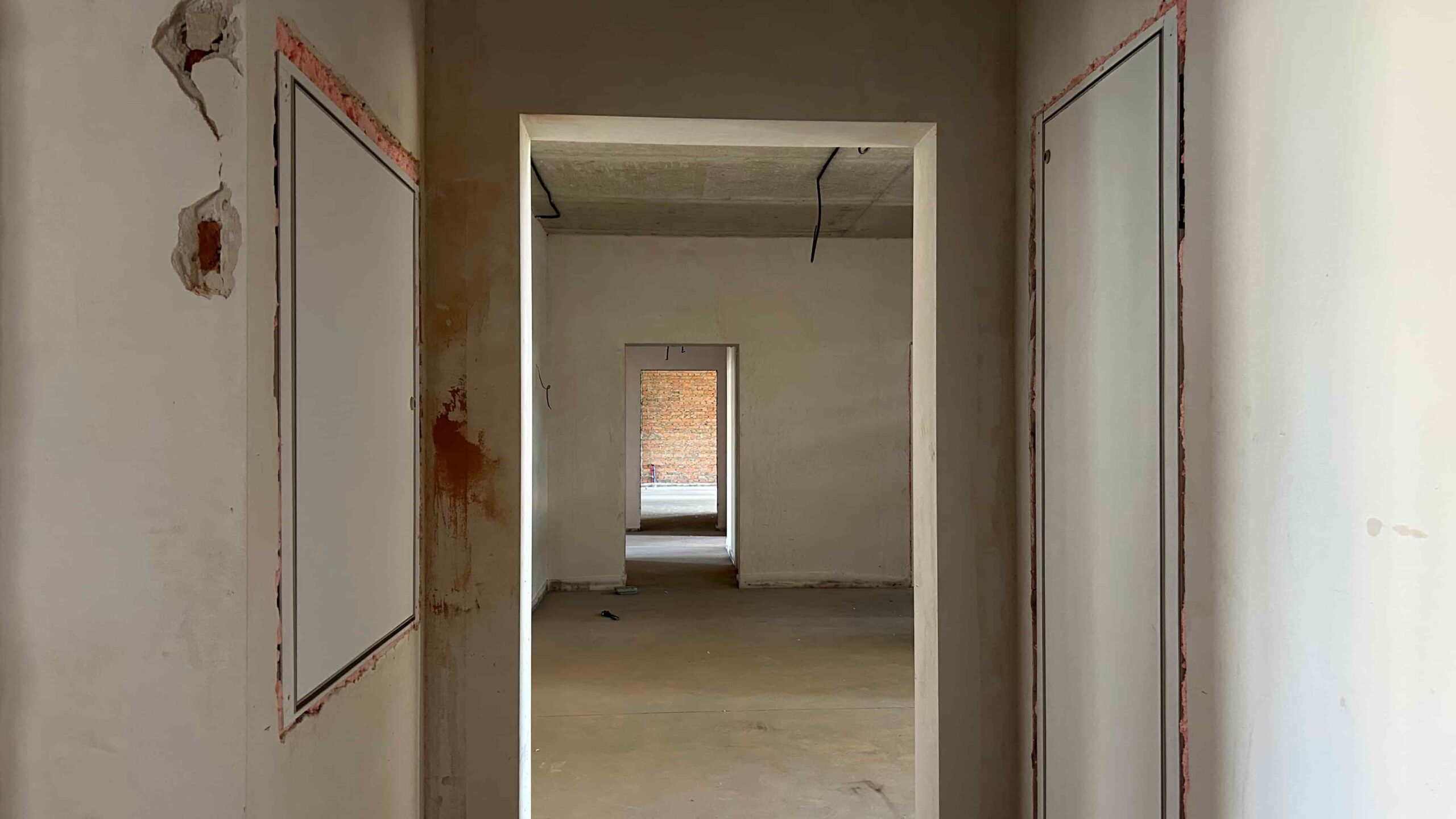

- Установлены квартирные двери до 8 этажа.

Секция 4:

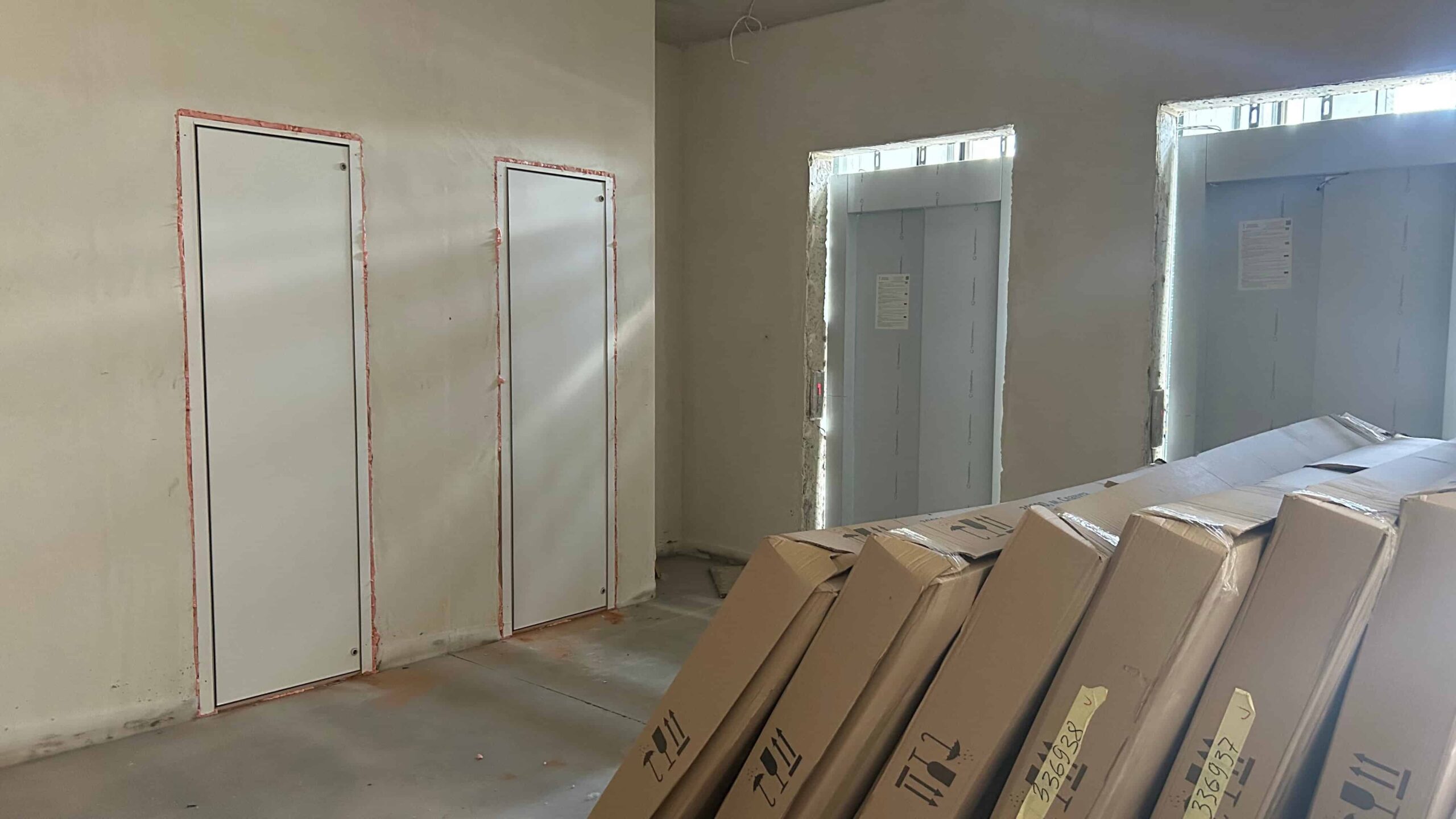

- Установлены технические двери скрытого монтажа с 2 по 8 этажи, квартирные — с 2 по 4 этаж.

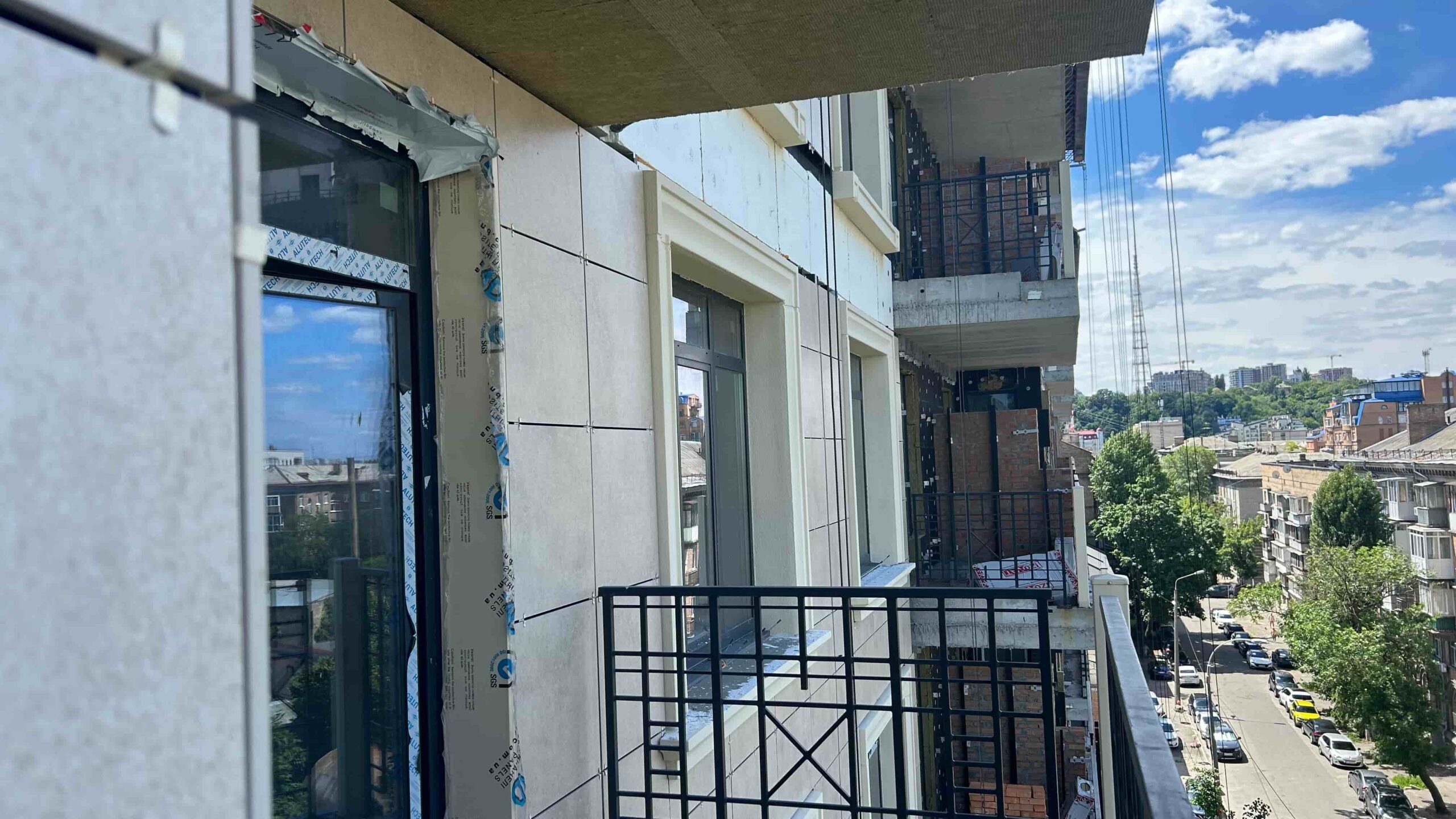

- Выполнено сверление отверстий в бетоне балконов для гидроизоляции и воронок дождевого стока.

Секция 3:

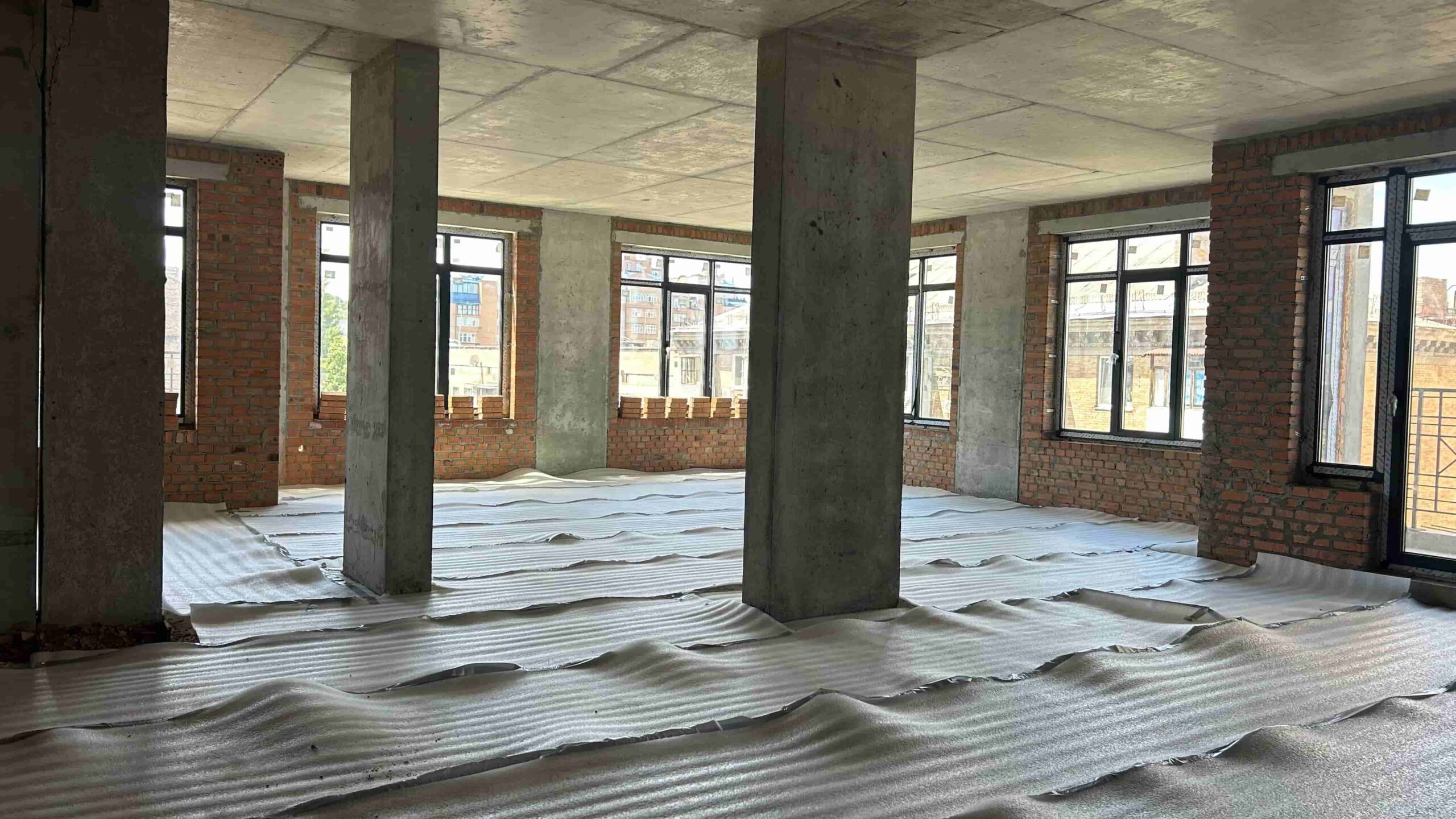

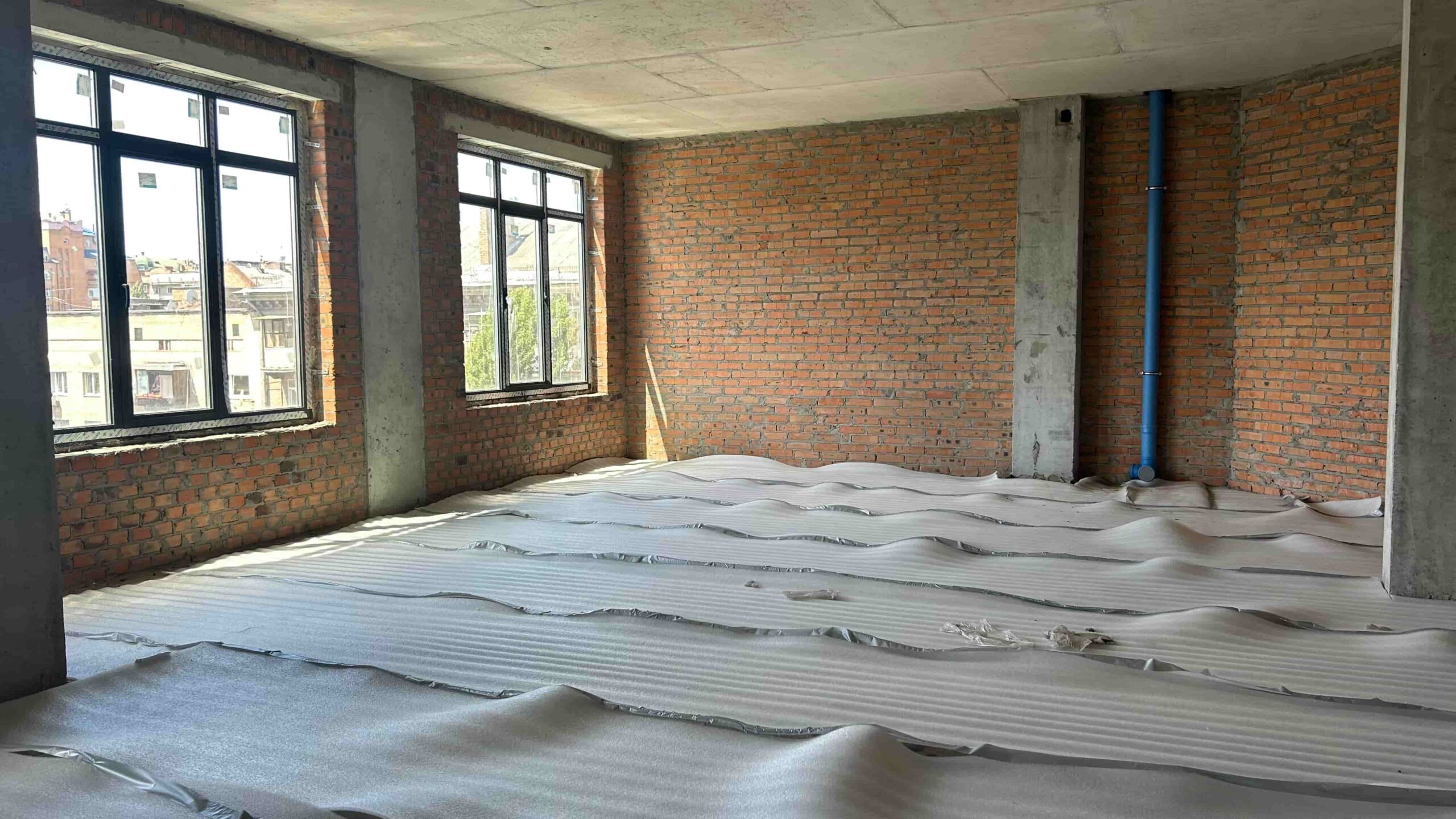

- Выполнена укладка гемафона с 2 по 10 этажи для дальнейшего устройства сетей водо- и теплоснабжения.

Секция 2:

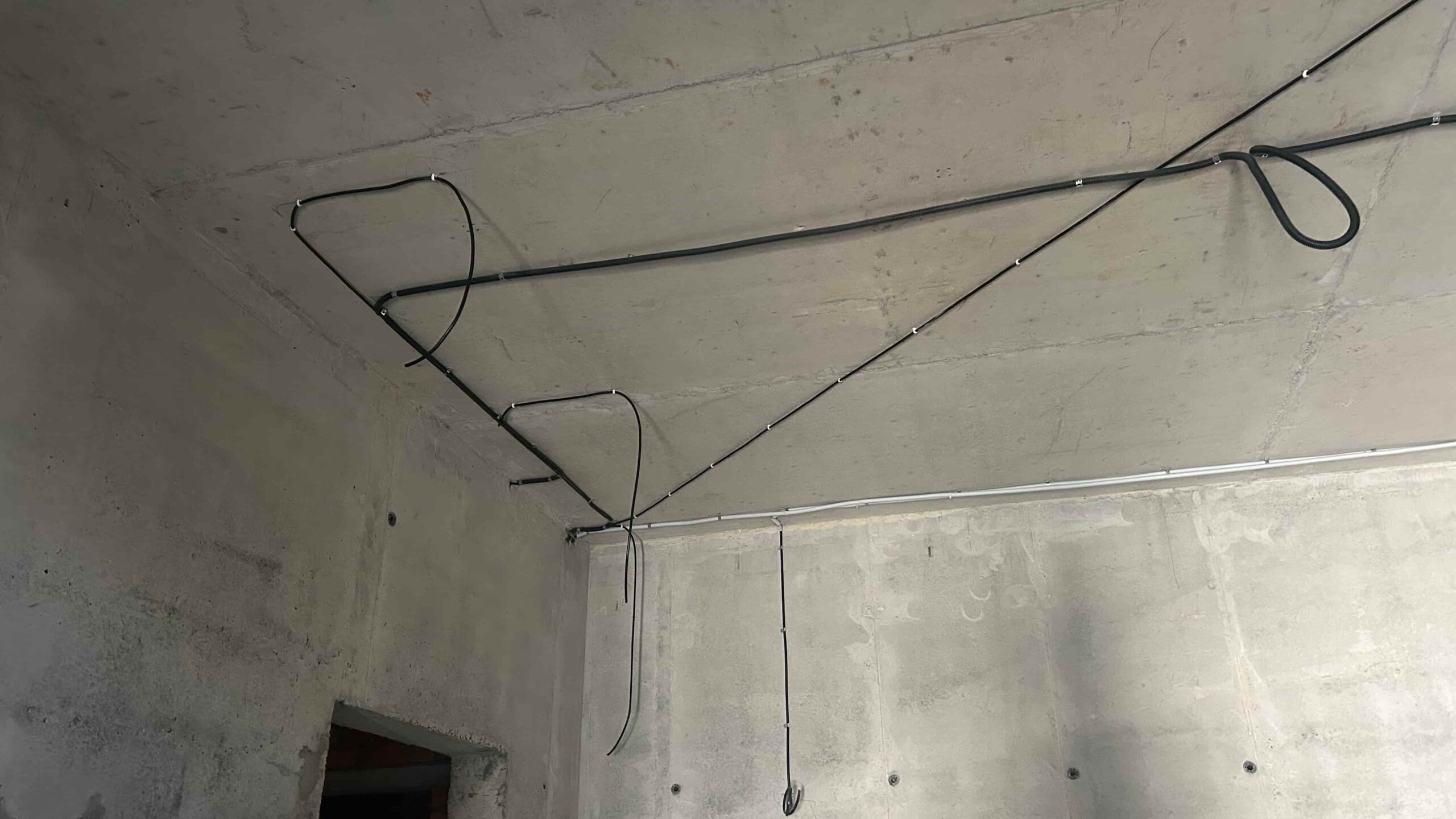

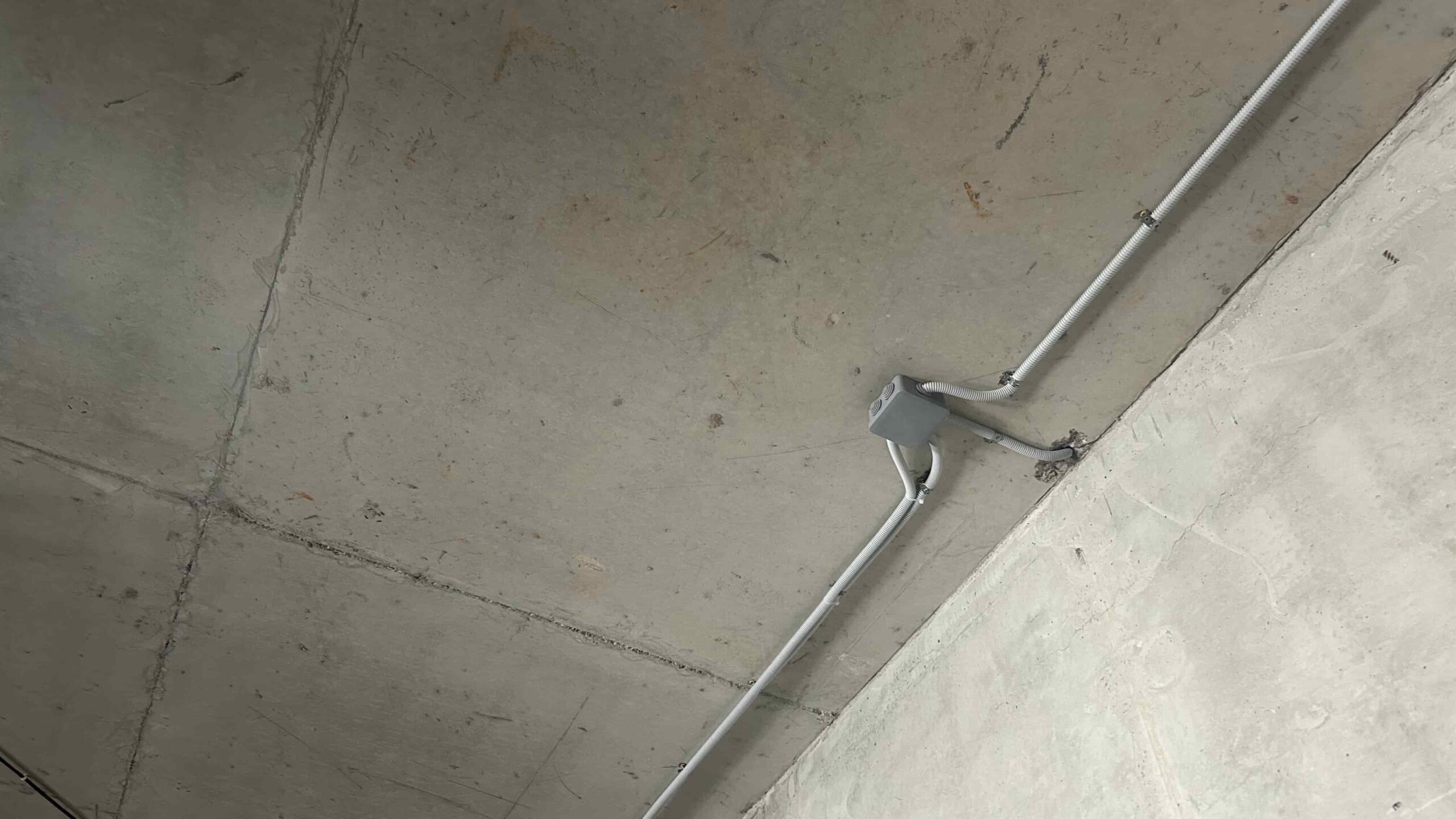

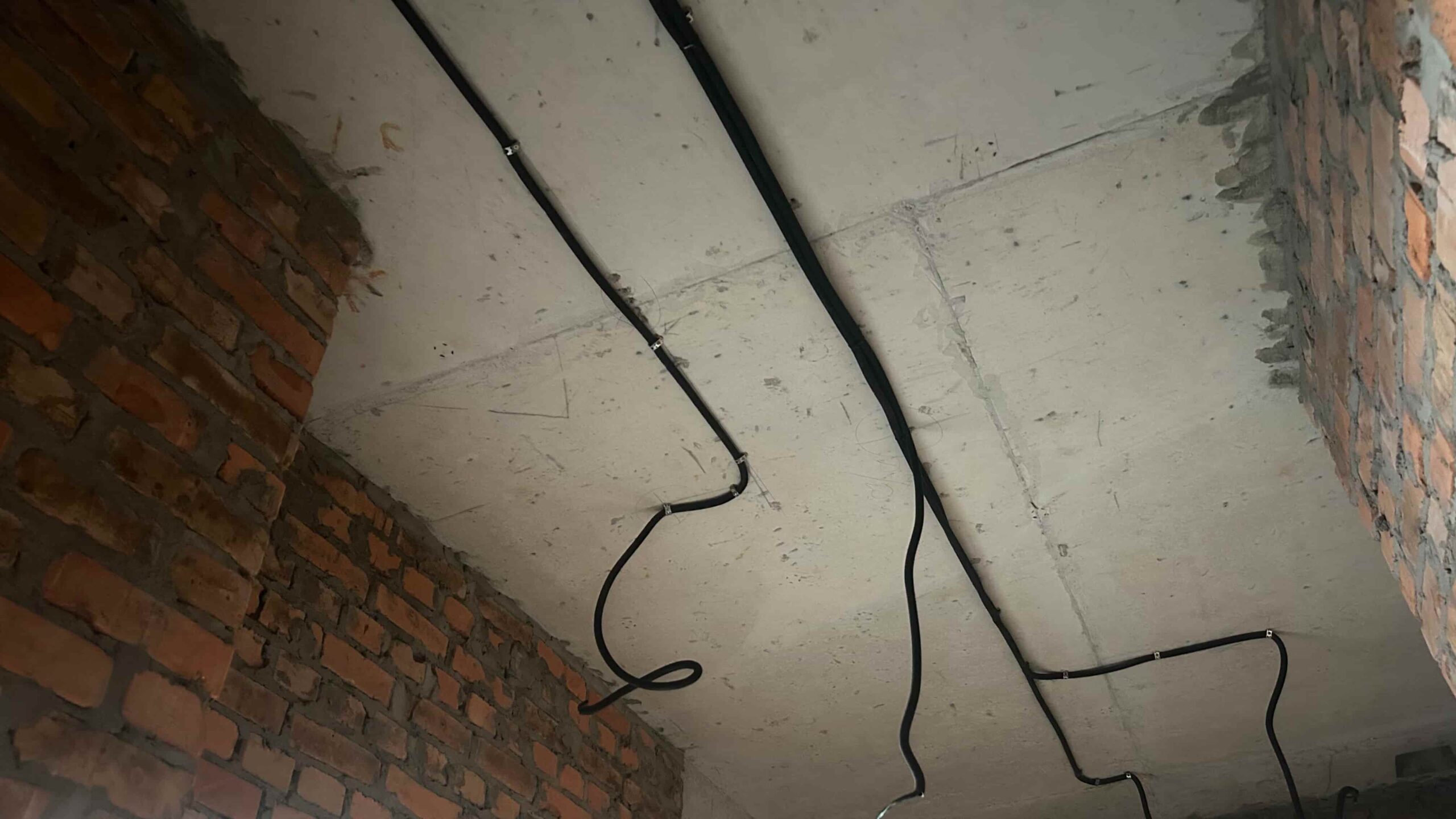

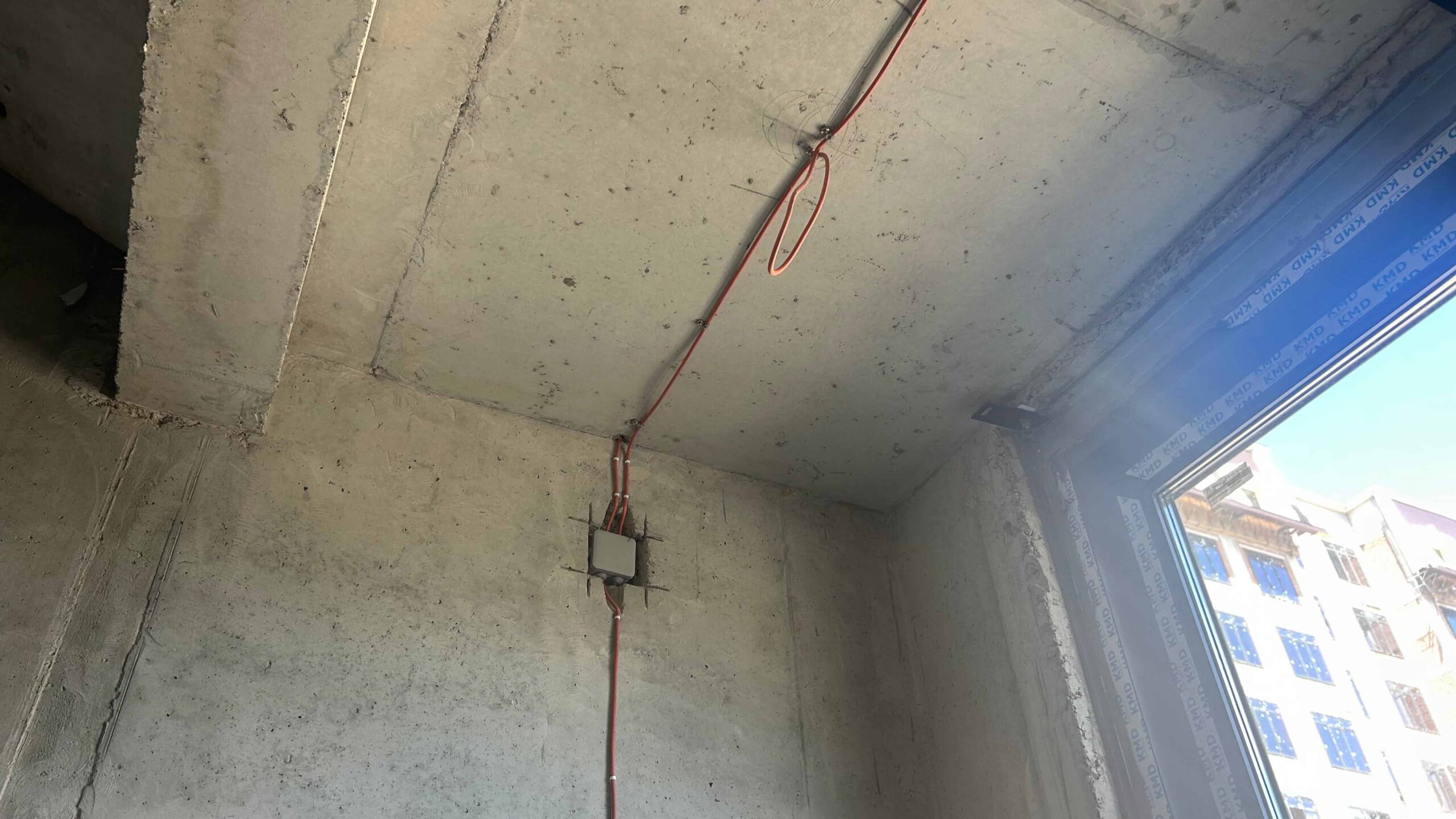

- Выполнена прокладка электрических сетей в МОП для освещения.

Секция 1:

- Начаты работы по прокладке электрических сетей в МОП.
