Дневник строительства La Manche от 19.05.2021
Актуальный статус строительства клубного дома LA MANCHE

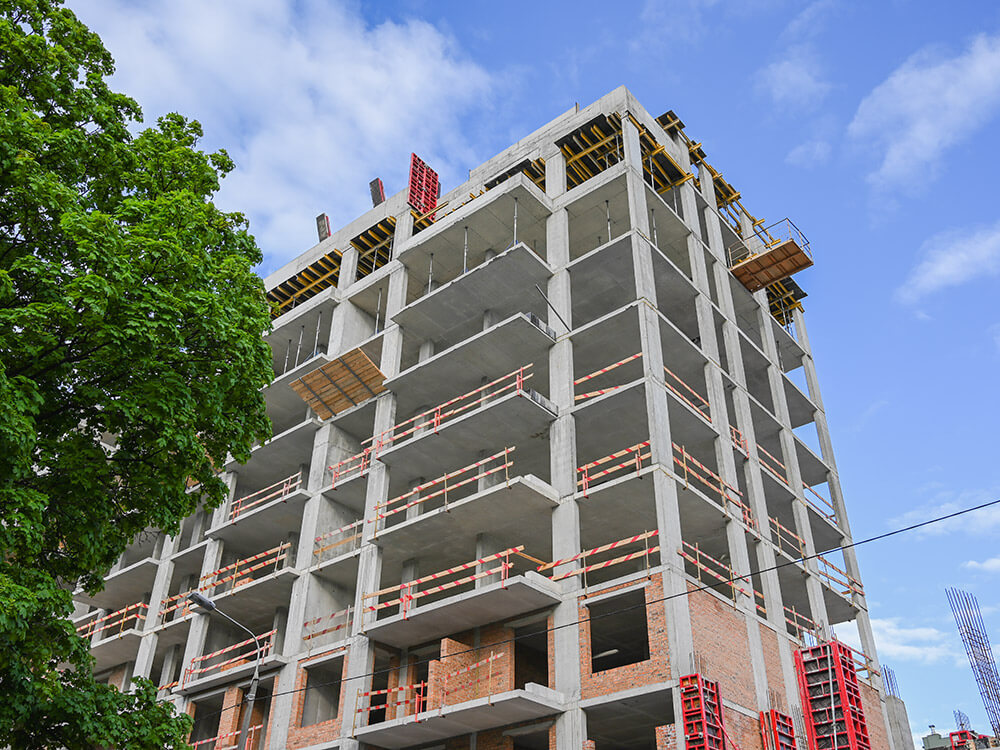

В секции 1 - забетонировали вертикальные элементы 3-го этажа на 50%.
В секции 2 - плита перекрытия над 2-м этажом выполнена на 100%.
В секции 3 - армирование плиты перекрытия над 2-м этажом завершено на 80%.
В секции 4 - монтаж опалубки плиты перекрытия над 2-м этажом сделан на 60%.

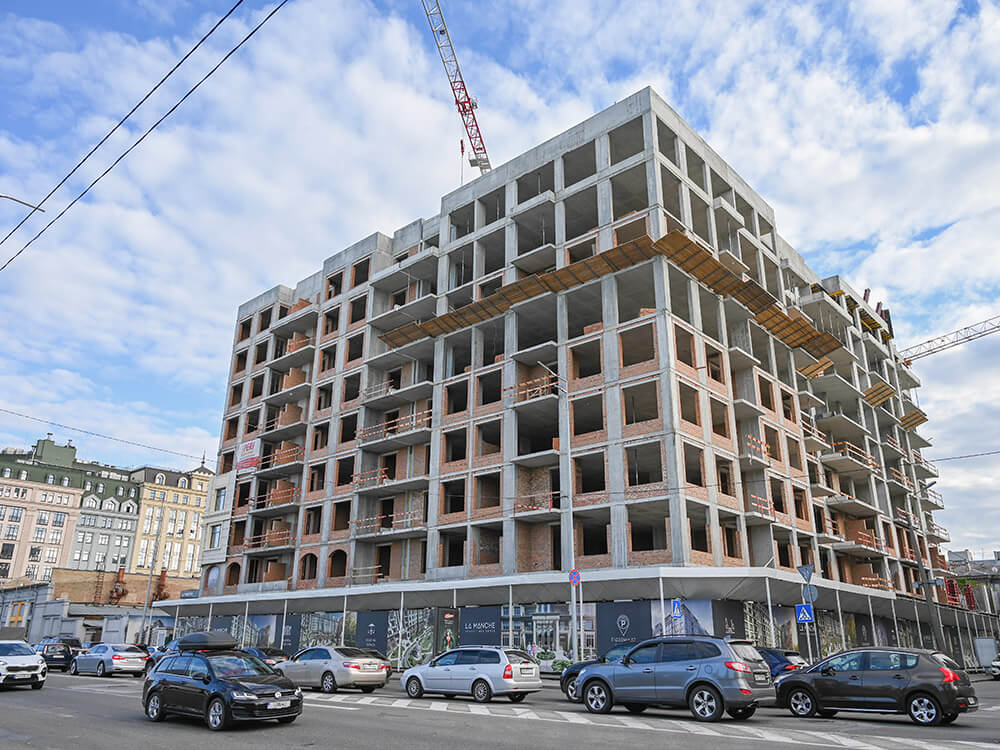

В секции 5 - все 9-ть этажей закончены, продолжаем кирпичную кладку на уровне 4-го этажа.
В секции 6 - сейчас закладываем кирпичом 6-й, 7-й и 8-й этажи.
В секции 7 - монолитные работы и кирпичная кладка полностью выполнены. Вентиляционные блоки уже вывели на крышу. Работы по кровле в процессе.
