Дневник строительства La Manche от 22.07.2021
Актуальная информация со строительной площадки клубного дома LA MANCHE.

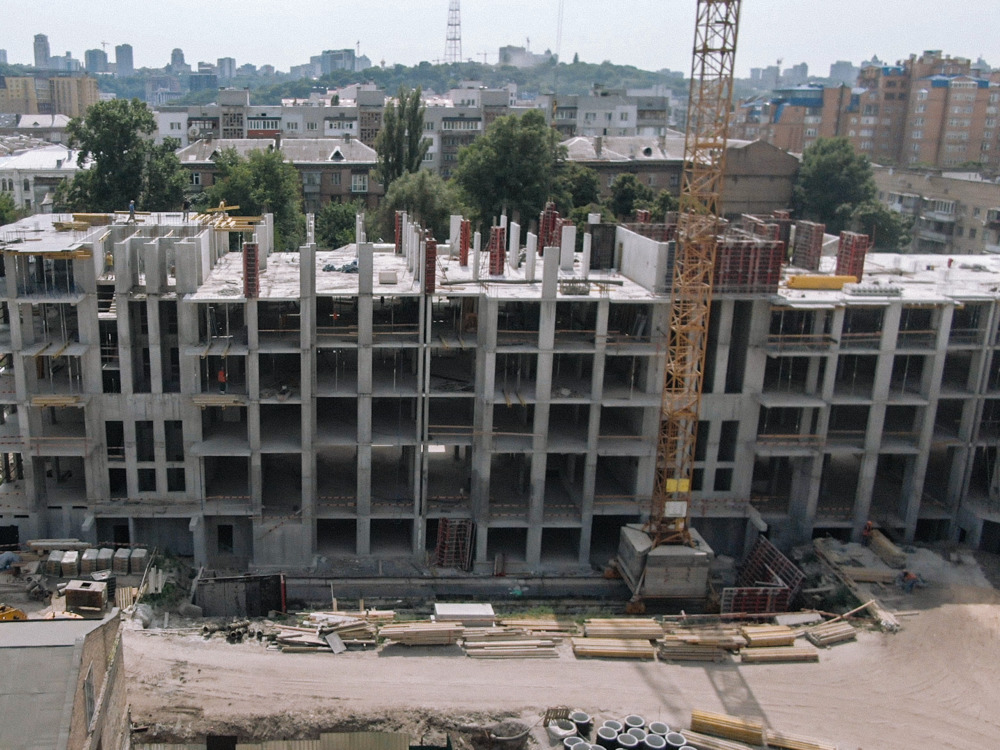

1 секция - продолжается бетонирование плиты перекрытия 5 этажа.
2 секция - вертикальные конструкции 5 этажа закончены на 100%. Выполняются работы по армированию плиты перекрытия 5-го этажа.
3 секция - продолжается работа по армированию будущих вертикальных конструкций.

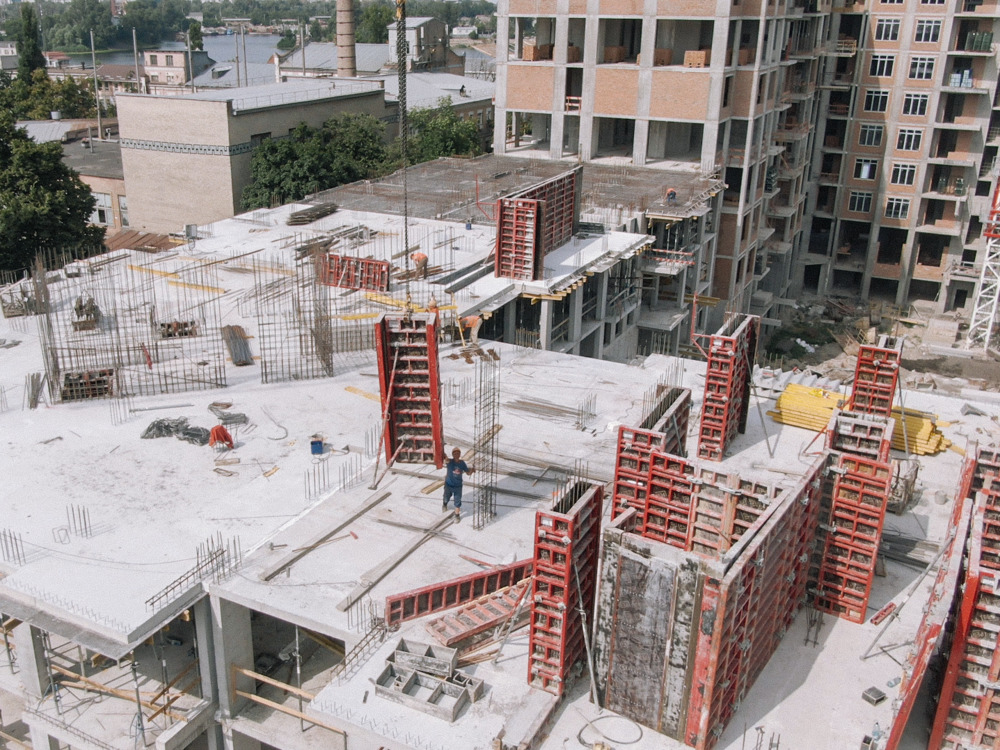

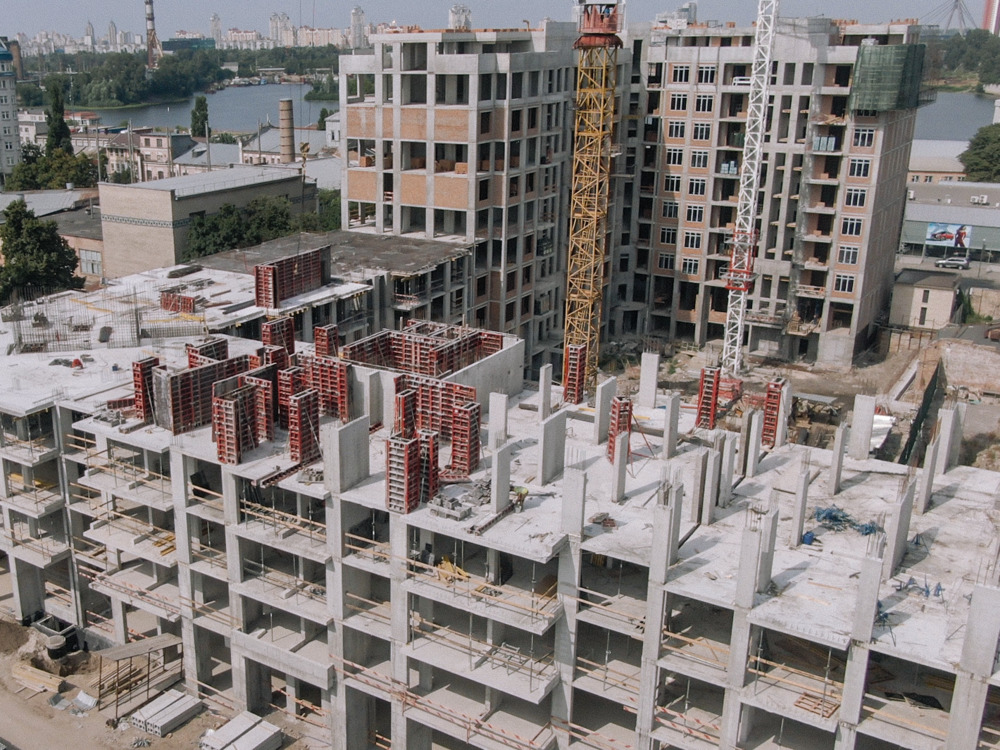

4 секция - заливка бетонной смесью вертикальных конструкций на 5-м этаже выполнена на 50%.

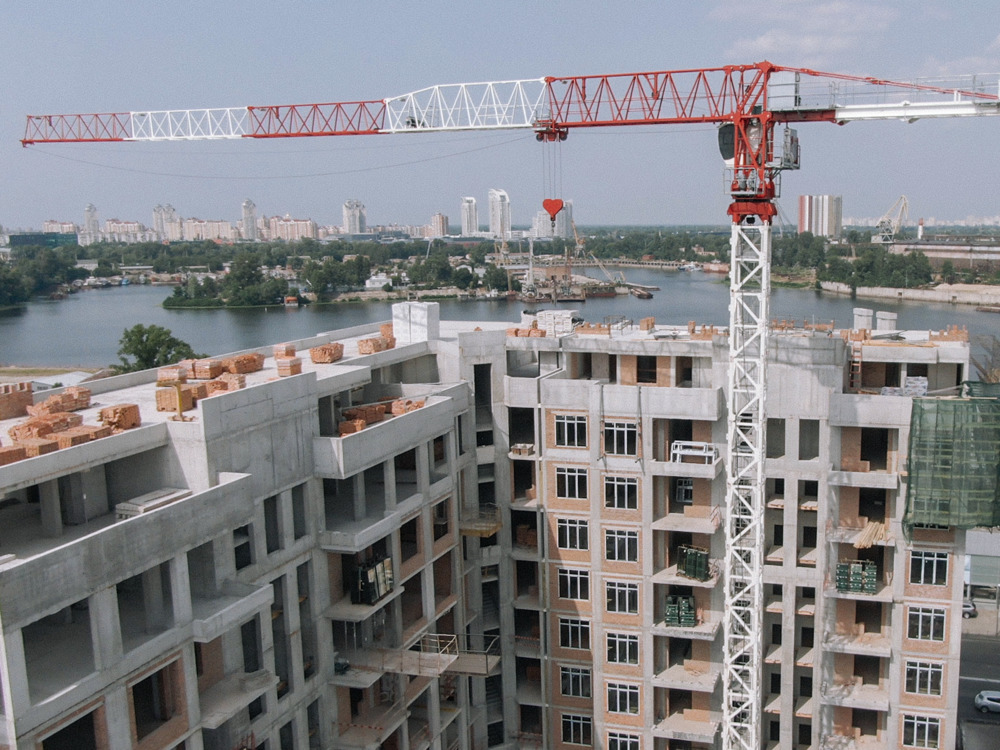

5 секция - начаты работы по кладке вентиляционных конструкций. В процессе остекления окон со 2-го по 9-й этаж.
6 секция – готовность внутренних кирпичных работ - 50%. Также происходит остекление окон со 2-го по 9-й этаж.

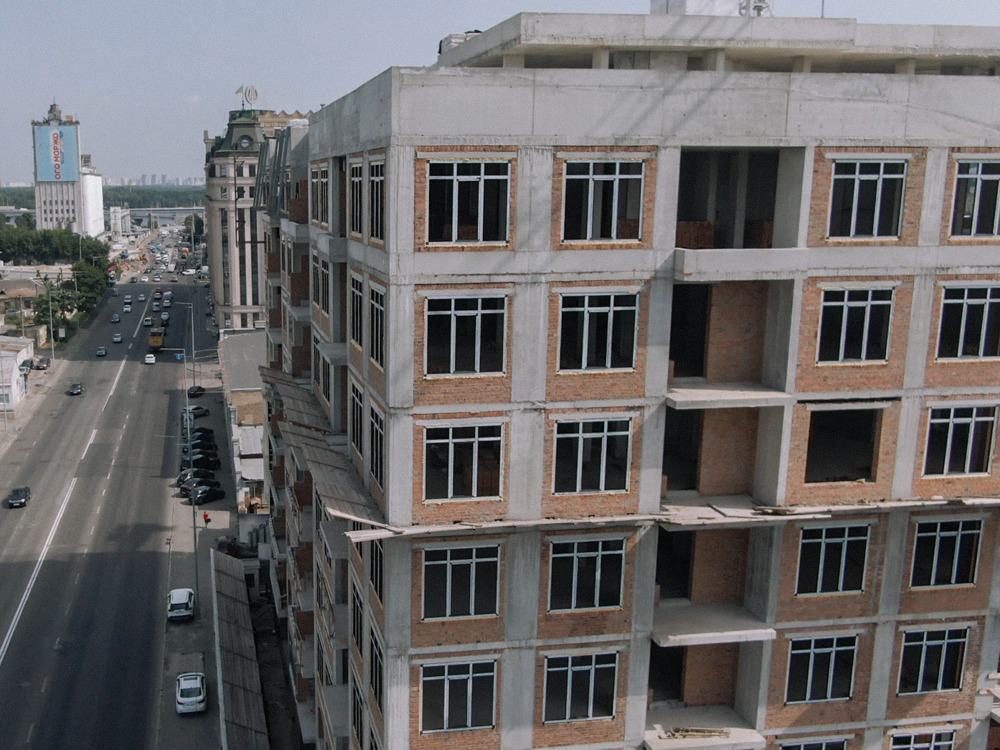

7 секция – продолжается кладка внешних и внутренних стен первого этажа. Параллельно с этим происходит монтаж дверей и окон со 2-го по 9-й этаж. Продолжаются работы по устройству металлической кровли на фасаде и монтаже канализационных стояков на всех этажах. Начало прокладки и устройства энергосетей.
